C Betonları Teknik Şartnamesi 2026:
Usta Bahaneleri ve Şantiye Gerçekleri
Mimar ve Mühendisler İçin Ön Söz
Beton, şantiyede en az sorgulanan ama en çok hata yapılan imalattır — çünkü döküldükten sonra içine ne olduğu gözle görülmez. Mikserin içine basılan bir kova su, vibratörün demire dayanması veya pompa arızasında dümdüz bırakılan bir yüzey; hiçbiri o gün fark edilmez. Sorun genellikle yıllar sonra, bir çatlak, bir su sızıntısı veya bir karot raporu olarak geri döner. Bu şartname, POZ 200 (C Betonları ve Yerleştirilmesi) maddelerini esas alarak, resmi metni şantiyede gerçekten yaşanan tartışmayla yan yana koyar.
Madde 1: Betona Su İlavesi (Mikser Kâbusu)
Resmi Şartname Metni
C Beton, TS EN 206 standardında, proje ve detayında belirtilen sınıfta temin edilecektir. Akışkanlık ihtiyacı, sahada su ilavesiyle değil, EN 934-2 standardına uygun ve Kontrollük tarafından onaylanmış kimyasal katkı maddeleriyle (akışkanlaştırıcı/süperakışkanlaştırıcı) sağlanacaktır. Dökülecek taze betonun sıcaklığı hiçbir koşulda 32°C'yi aşmayacaktır.
USTA
"Pompa zorlanıyor abi, kalıp dar, biraz su katalım akışkan olsun, kolon dolsun rahat rahat."
Şantiye Gerçeği: Neden İzin Vermemelisin?
Mikserden çıkan beton, fabrikada belirli bir su/çimento (w/c) oranıyla tasarlanmıştır — bu oran doğrudan basınç dayanımını belirler. Sahada eklenen her ekstra litre su bu oranı bozar.
Dayanım ≈ k / (w/c)ⁿ (Abrams Kuralı — niteliksel ilişki)
Su/çimento oranı arttıkça basınç dayanımı keskin biçimde düşer — C30 olarak tasarlanan bir beton, sahada eklenen su ile pratikte C20-C25 seviyesine inebilir.
Deprem bağlantısı: Yapısal hesaplarda kullanılan beton sınıfı (C25, C30 vb.), taşıyıcı sistemin deprem ve düşey yük kapasitesini doğrudan belirler. Sahada "su katarak" sınıfı düşürülen bir kolon veya perde, projede hesaplanan dayanımın altında kalır — bu fark mühendislik raporunda görünmez, ancak deprem anında görünür.
Madde 2: Vibratör Kullanımı — Demire Değmeme Kuralı
Resmi Şartname Metni
Dökülen beton uygun vibratörler yardımıyla sıkıştırılacak; vibratörler betona düşey olarak sokulacaktır. Vibratörler kalıba, donatıya ve gömülü parçalara temas etmeyecek; titreşim, beton her noktada büzülene, yüzeyde ince bir sıvı tabakası oluşana ve hava kabarcığı kalmayana kadar sürdürülecektir.
USTA
"Demire dayayınca titreşim her yere daha iyi yayılıyor abi, çekiç gibi vururum demire, beton köşelere daha kolay gider."
Şantiye Gerçeği: Neden İzin Vermemelisin?
Vibratörün donatıya veya kalıba dayandırılması iki ayrı hasar yaratır: 1) Donatı üzerinden iletilen titreşim, alt kattaki henüz priz almamış veya zayıf taze betonun aderansını (yapışma direncini) kırabilir. 2) Aşırı veya yanlış yönlü vibrasyon, ağır agrega (çakıl) ile hafif çimento şerbetinin birbirinden ayrılmasına — segregasyona — yol açar. Ayrışmış beton priz aldığında "petek" (honeycomb) denilen boşluklu, zayıf bir yüzey oluşturur.
Doğru vibrasyon süresi göstergesi: Vibratör çok kısa tutulursa hava boşlukları kalır (gözenekli yüzey), çok uzun tutulursa segregasyon başlar. Doğru sinyal: yüzeyde ince bir çimento şerbeti filmi belirmesi ve büyük hava kabarcıklarının kesilmesidir — bu noktadan sonra vibratör bir sonraki noktaya kaydırılmalıdır.
Madde 3: Tek Seferde Döküm ve Soğuk Derz Önleme
Resmi Şartname Metni
Projede belirtilen eleman, bir defada dökülecektir. İşveren onayıyla döküme ara verilmesi gerekirse, Yüklenici dökümün yeniden başlatılmasından önce tüm serbest ve sıkıştırılmamış betonu temizleyerek sağlam bir yüzey oluşturacaktır. Ek yerleri, momentin en az olduğu noktalarda ve 45 derece eğimli veya dişli bırakılacaktır.
USTA
"Pompa arızalandı abi, beton elde kaldı, dümdüz bıraktık işte, yarın üzerine devam ederiz, ne olacak ki?"
Şantiye Gerçeği: Neden İzin Vermemelisin?

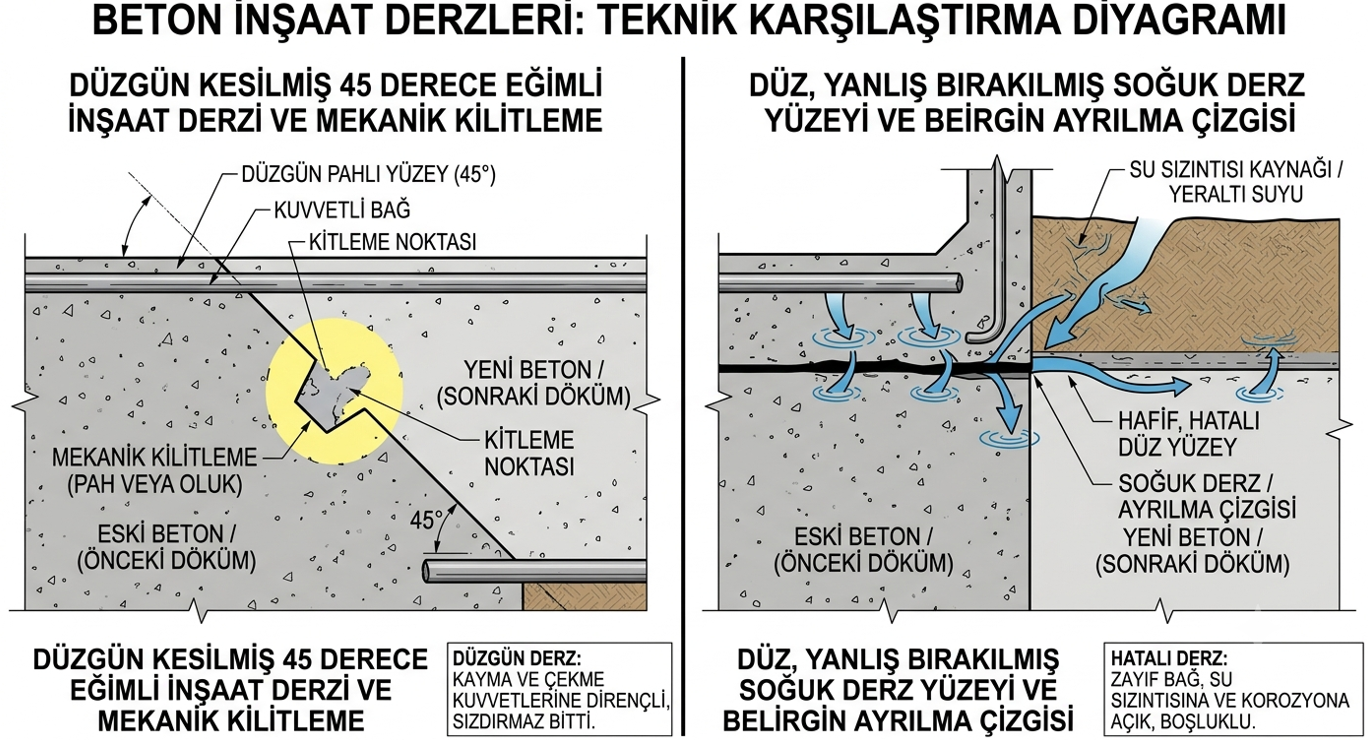

Dümdüz (yatay) bırakılan bir kesme yüzeyi, üzerine dökülen taze betonla yeterince kenetlenemez — iki beton arasında düz bir zayıflık düzlemi (kayma düzlemi) oluşur. Bu hat, elemanın monolitik (tek parça) davranışını böler ve su yolu haline gelir: yağmur veya yeraltı suyu bu çizgiyi takip ederek içeri sızar. 45 derece eğim veya diş bırakmak, iki betonun birbirine mekanik olarak kenetlenmesini sağlar — yüzey alanı artar, kayma direnci artar.
Yeniden başlamadan önce: Eski yüzeydeki gevşek/sıkıştırılmamış beton temizlendikten sonra, yeni beton dökülmeden önce yüzeye aderans artırıcı astar (bonding agent) veya en azından yüzeyin nemlendirilmesi önerilir. Kuru ve tozlu bir eski yüzeye dökülen taze beton, suyunu hızla eski yüzeye kaptırır ve bağ zayıf kalır.
Madde 4: Hava Şartları — 32°C ve +5°C Sınırları
Sıcak Hava Riski (>32°C)
Yüzey suyu hızla buharlaşır
Hidratasyon tamamlanamadan kuruma başlar
Plastik rötre çatlağı oluşur
Soğuk Hava Riski (<+5°C)
Beton içindeki su donarak genişler
Kılcal yapı içeriden tahrip olur
Dayanım kalıcı olarak düşer
Resmi Şartname Metni
Gölgedeki hava sıcaklığı +5°C'nin altına düştüğünde, İşverenin yazılı izni, gerekli kürleme tedbirleri ve onaylı katkı maddesi olmadan beton dökülmesine izin verilmeyecektir. Sıcak havalarda dökülen beton sıcaklığının +32°C'yi aşmaması için gerekli tüm önlemler alınacaktır.
USTA
"Hava biraz serin ama beton donmaz ya abi, döküp gidelim, yarın ısınır nasılsa."
Şantiye Gerçeği: Neden İzin Vermemelisin?
Taze betonun içindeki serbest su henüz priz almamışken donarsa, donma sırasında hacmi genişler (su donduğunda yaklaşık %9 genişler) ve betonun kılcal yapısını içeriden tahrip eder. Bu hasar gözle görülmeyebilir ama dayanım kaybı kalıcıdır — donmuş beton orijinal mukavemetine asla ulaşamaz. Sıcak havada ise yüzey suyu hidratasyon tamamlanmadan buharlaşır ("plastik rötre çatlağı") — beton kürleme önlemleri devreye girmeden önce zaten çatlamış olabilir.
Madde 5: Kürleme — Telis Bezi ve Sıvı Kür Membranı
Resmi Şartname Metni

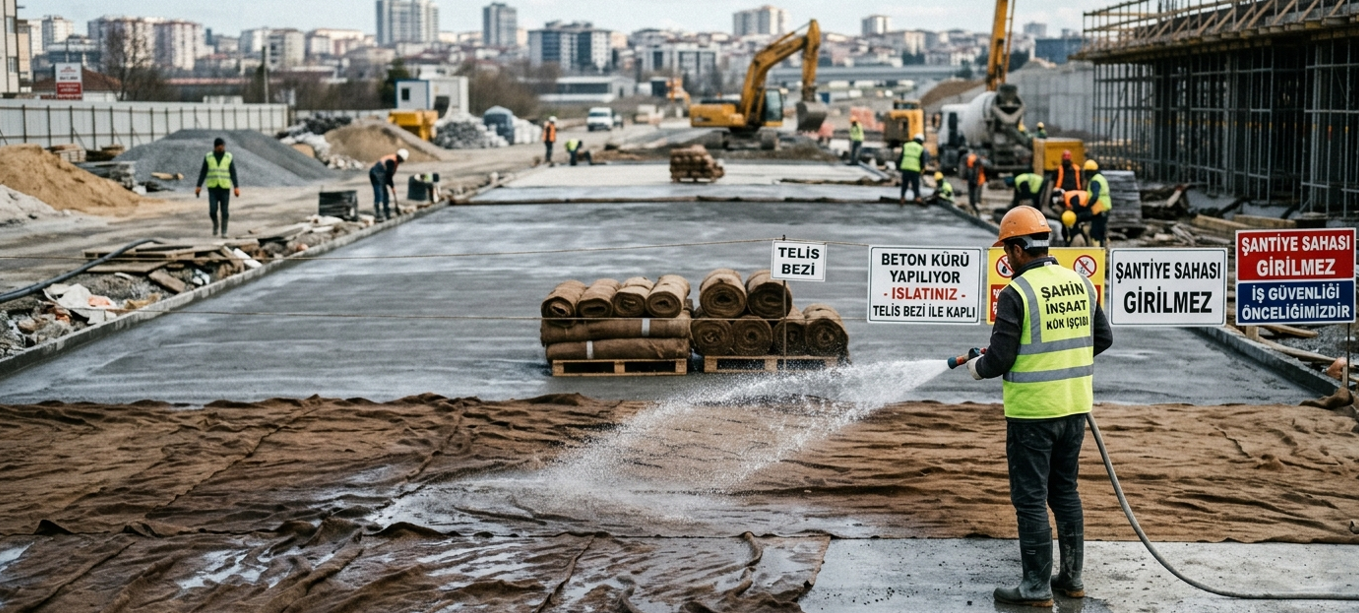

Düşey elemanlar, kalıp söküldükten hemen sonra onaylı sıvı kür membranı (örn. Sika Antisol E-200 veya muadili) ile kürlenecektir. Yatay elemanlarda (döşemeler) telis bezi yayılarak betonun ani su kaybı önlenecektir. Beton yüzeyi, gerektiğinde 14 güne kadar uzatılabilecek şekilde, en az 8 gün ıslak tutularak korunacaktır.
USTA
"Hortumla bir güzel suladık abi, sabah akşam ıslatırız, bu kadarı yeter, bez sermeye gerek yok."
Şantiye Gerçeği: Neden İzin Vermemelisin?
Çimento "kuruyarak" değil, su ile kimyasal reaksiyona girerek (hidratasyon) sertleşir. Sadece hortumla ıslatıp gitmek, suyu yüzeyde tutmaz — su birkaç dakika içinde tekrar buharlaşır. Telis bezi veya sıvı kür membranı, suyu yüzeyde hapsederek hidratasyonun kesintisiz devam etmesini sağlar. Bu fark "ıslatmak" ile "kürlemek" arasındaki temel ayrımdır — biri anlık, diğeri sürekli bir koruma sağlar.
Madde 6: Tie-Rod Deliklerinin Kapatılması
Resmi Şartname Metni
Kalıbı bir arada tutan tie-rod (kelebek) bağlantılarının söküm sonrası bıraktığı delikler, elyaf katkılı tamir harcı ile kapatılacaktır. Bu işlem, sözleşme bedeli kapsamında bilabedel (ek ücretsiz) olarak Yüklenici tarafından yapılacaktır.
USTA
"O delikler küçük abi, normal sıva ile sıvarız geçer, kim görecek zaten, üstü kapanacak."
Şantiye Gerçeği: Neden İzin Vermemelisin?

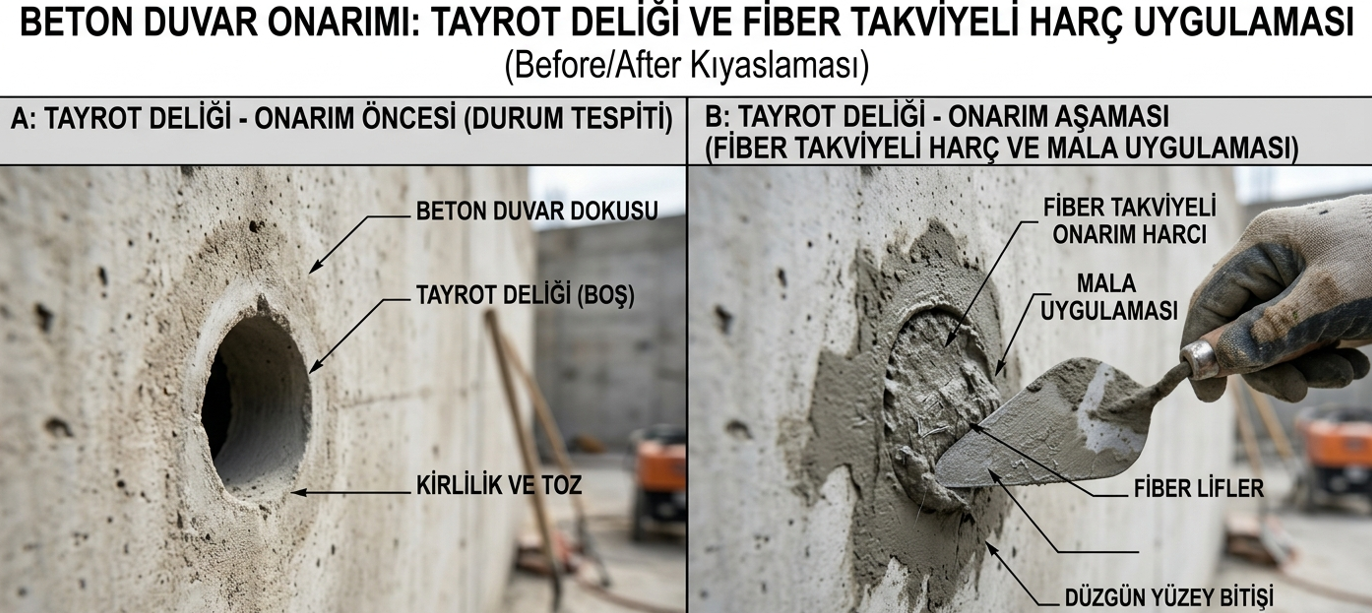

Tie-rod delikleri, perde betonun her iki yüzünü birbirine bağlayan delikler — yani dış toprakla iç bodrum hacmini doğrudan ilişkilendiren bir geçiş noktasıdır. Sıradan sıva harcı su geçirmez değildir ve zamanla çatlar veya dökülür. Bu durumda yeraltı suyu, basınç altında bu delikten doğrudan bodruma sızar. Elyaf katkılı, su geçirimsiz tamir harcı, hem mekanik mukavemet hem su yalıtımı sağlayacak şekilde formüle edilmiştir — sıradan sıvanın muadili değildir.
Madde 7: İrsaliye vs Ataşman — Metraj Krizi
Resmi Şartname Metni
Birim fiyat m³ cinsinden verilecektir. Dökülen miktar, projedeki ölçülere göre ataşman üzerinden hesaplanacak; irsaliye üzerinden beton hesabı yapılmayacaktır. Yüklenici, dökülen betonların irsaliyelerinden bir örneği İşverene teslim edecek; ancak bu belge yalnızca bilgi amaçlıdır, ödeme metrajının dayanağı değildir.
USTA
"İrsaliyede 12 m³ yazıyor abi, kalıp biraz şişti, taştı, dökülen ne kadarsa hepsinin parasını isteriz."
Şantiye Gerçeği: Neden İzin Vermemelisin?
İrsaliye, mikserden çıkan toplam miktarı gösterir — kalıp şişmesi, taşma, dökülme veya santral fazlası gibi nedenlerle bu miktar, projedeki gerçek elemanın hacminden her zaman daha fazladır. Eğer ödeme irsaliyeye göre yapılırsa, İşveren kalıp hatasının veya zayi olan betonun faturasını öder. Ataşman (yapılan imalatın projeye göre ölçülüp belgelenmesi), yalnızca gerçekten yapıya giren betonun ödenmesini garanti eder.
Ataşman disiplini: Ataşman çizimleri, imalat görünür haldeyken (başka bir imalatla kapanmadan önce) kontrollüğe gösterilip onay imzası alınmalıdır. Üzeri kapatıldıktan sonra ölçülmesi imkânsız hale gelen imalatlar için sunulan ataşmanlar kabul edilmemelidir — bu, sahada en sık tartışılan hakediş krizidir.
Madde 8: Geometrik Toleranslar
Beton imalatlarında kabul edilebilir sapma sınırları, kaynak şartnamede şu şekilde tanımlanmıştır:
| Ölçüm Türü | Aralık | Tolerans |
| Düşey Sapma (Kolon/Duvar) | 3 m boy için | ± 5 mm |
| Düşey Sapma (Kolon/Duvar) | Tüm boylarda | ± 20 mm |
| Kottan Sapma (Döşeme/Kiriş/Temel) | Herhangi bir açıklıkta | ± 10 mm |
| Kottan Sapma (Döşeme/Kiriş/Temel) | Tüm boylarda | ± 20 mm |
| Hizadan Sapma | Herhangi bir açıklıkta | ± 15 mm |
| Hizadan Sapma | Tüm boylarda | ± 30 mm |
| Kesit Sapması | Kolon ve duvarlar | ± 5 mm |
| Kesit Sapması | Döşemeler | ± 10 mm |
| Kalınlık Sapması | Temel ve döşemeler | Max. %2 |
| Basamak Sapması | Rıht | ± 3 mm |
| Basamak Sapması | Basamak (genişlik) | ± 6 mm |
Tolerans birikimi uyarısı: Bu sınırlar tek bir kolon veya kiriş için tanımlanmıştır. Ama bir binada onlarca kolon art arda küçük sapmalarla dökülürse, kat planındaki birikimli kayma çok daha büyük olabilir. Şantiye şefi her elemanı tek tek "toleransta" diye onaylamak yerine, kat genelinde eksen kontrolü yapmalıdır — özellikle perde ve kolon dizilerinde.
Yapı denetimi, beton imalat kontrolü veya teknik şartname danışmanlığı için WhatsApp'tan yazın.
Danışmanlık Alın
Madde 9: Hata Maliyet Tablosu — Bu Hatalar Size Ne Kadara Patlar?
Aşağıdaki tablo, yukarıda anlatılan ihmallerin 200 m² bir villa projesinde 2026 piyasa koşullarında ortaya çıkardığı gerçek onarım veya güçlendirme bedelini özetler:
| İhmal Edilen Madde | Gerçek Sonuç | Onarım / Güçlendirme Maliyeti |
| Mikserde su ilavesi (Madde 1) | Beton sınıfı düşüşü, yetersiz dayanım | +80.000 - 200.000 TL (karbon fiber/mantolama güçlendirme) |
| Vibratörün donatıya dayanması (Madde 2) | Segregasyon, petek (honeycomb) yüzey | +25.000 - 60.000 TL (enjeksiyon + yüzey onarımı) |
| Soğuk derz bırakılması (Madde 3) | Su sızıntısı, kayma düzlemi zayıflığı | +40.000 - 90.000 TL (enjeksiyon, kısmi kırım) |
| Dondurulmuş veya yakılmış beton (Madde 4) | Kalıcı dayanım kaybı | +100.000 - 250.000 TL (eleman kırılıp yeniden döküm) |
| Tie-rod deliklerinin sıvayla kapatılması (Madde 6) | Bodruma yeraltı suyu basması | +60.000 - 150.000 TL (su yalıtım onarımı + karot tespiti) |
Önleme maliyeti vs onarım maliyeti: Doğru katkı kullanımı, doğru vibrasyon süresi, elyaf katkılı tamir harcı ve kürleme membranının toplam ek maliyeti, 200 m² bir projede genellikle 15.000-30.000 TL aralığındadır. Yukarıdaki onarım bedelleriyle karşılaştırıldığında, şartnameye uyumun bedeli olası hasarın %10-20'si kadardır.
