Hakediş ve Proje Yönetimi
Excel Şablonu
15 yıldır inşaat sahalarında aynı hatayı gördüm: dağınık Excel dosyaları, bozulan formüller, yanlış vergi kesintileri. Bu sistemi o yüzden yaptım — bir kez doğru kur, hep doğru çalışın.
14 sekme · 4.061 formül · Tüm güncellemeler ücretsiz e-posta ile gelir.
Ücretsiz İndir
Bu Sistem Kimin İçin?
Sahada hakediş, teminat veya nakit akışı yöneten herkes için.
Gerçek Bir Proje, Adım Adım
Ali Bey, 3 aktif şantiyesi olan bir müteahhit. Sistemi nasıl kullanıyor?
Bu Sistem Ne Yapar?
Sahada gördüğümüz en yaygın hatalar: dağınık Excel dosyaları, formül bozulması, yanlış vergi hesabı. Bu sistem bunların hepsini çözüyor.
Sistem İçinde Ne Var?
Her sekme kendi işlevine odaklıdır. Panel sekmesi tüm verileri özet olarak gösterir.
ForumCAD vs Klasik Excel
Kendi Excel'inizi sıfırdan yapmak aylar sürer ve formül hataları kaçınılmazdır.
Sistemi Ücretsiz
İndir
İki dosya birden gelir: boş şablon kullanım için, dolu demo inceleme için. Kalıcı olarak ücretsiz.
- ForumCAD_Insaat_Proje_Yonetim_Sistemi_v3.2_BOS_SABLON.xlsx
- ForumCAD_Insaat_Proje_Yonetim_Sistemi_v3.2_DEMO.xlsx
- 14 sekme — 4.061 formül — 6 grafik
- LibreOffice + Excel uyumlu
- Sayfa koruması var, formül bozulmuyor
- Her güncelleme haber verilir
Dosyayı İndir
Aşağıdaki formu doldurun, dosya linki anında görünecek.
Keşif ve maliyet için: Şablon Merkezi'ndeki 9 ücretsiz şablon →
14 Sekme, Tek Sistem
Her sekme Sözleşme No anahtarıyla birbirine bağlıdır. Bir yere girdiğiniz veri tüm sistemde izlenir.
Rehber: Hakediş, Teminat ve Nakit Akışı Excel'de Nasıl Takip Edilir?
Hakediş vergisi, teminat vadesi, nakit akışı ve fiyat farkı hesabının sahada nasıl işlediği; sistemin her sekmesi bu sorunlara karşılık gelir.
İnşaat Projelerinde Takip Neden Excel'de Kopar?
Hemen her inşaat ofisinde benzer bir tablo var: sözleşmeler bir dosyada, hakedişler başka bir dosyada, ödeme planı muhasebecinin bilgisayarında, teminat mektupları çekmecede. Ay sonunda nakit durumunu öğrenmek için üç farklı Excel açmak, formüllerin hangi sürümünün doğru olduğunu tahmin etmek, birinin elle değiştirdiği hücreyi bulmak.
Bu dağınıklığın üç somut bedeli vardır.
Birincisi formül bozulması. Birden fazla kişi aynı dosyayı düzenlediğinde formüller sessizce bozulur. Siz veriye güvenirken sistem yanlış hesap yapıyor olabilir. Yıllarca sahada gördüğümüz en yaygın hata: damga vergisi hesabında yanlış matrah. KDV matrahından damga kesildiğini sananların oranı hiç azalmadı.
İkincisi unutulan vadeler. Bir teminat mektubunun süresinin dolduğunu banka aradığında öğrenmek, sözleşme hakkı bakımından ciddi risk yaratır. İhtar sürelerinin geçtiği, avans mahsubunun takip edilmediği, erken ödeme yapılmış çekin vadesi gelmişken tekrar tahsilat girişiminde bulunulan vakalar sistemsiz çalışmanın doğrudan sonuçlarıdır.
Üçüncüsü vergi hesabı hataları. Yıllara sâri yapı işlerinde stopaj oranı %5'tir; ancak matrah konusunda yanlış uygulama son derece yaygındır. Avans kesintisi veya teminat kesintisi KDV matrahını etkilemez; brüt hakediş tutarı matrahtır. Bu ayrıntıyı bilmeden yapılan her hesap hem muhasebe hem de alacak bakiyesi açısından hatalı sonuç üretir.
Sistemde her şey Sözleşme No üzerinden birbirine bağlıdır: bir yere girilen veri 14 sekmenin tamamında izlenir.

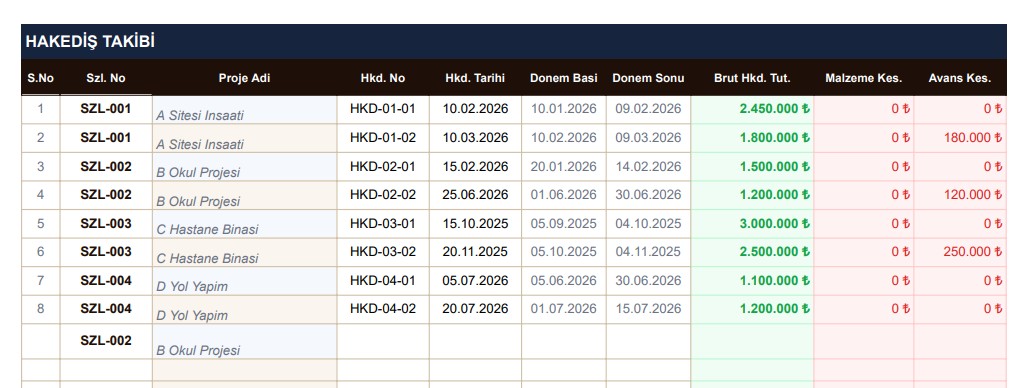

Hakediş Hesabı Doğru Nasıl Yapılır?
Türkiye'de inşaat hakedişlerinde en çok hata yapılan nokta vergi matrahı ve kesinti sırasıdır. HAKEDIS sekmesi bu hesabı otomatik yapar; ama arkasındaki mantığı bir kez anlamak sistemin neden bu şekilde kurulduğunu açıklar.
Matrah Kuralı — En Önemli Detay
Örnek Hesap — 1.000.000 TL Brüt Hakediş
| Kalem | Tutar | Açıklama |
|---|---|---|
| Brüt Hakediş | 1.000.000 TL | Hakediş formu tutarı |
| KDV Matrahı | 1.000.000 TL | Kesintiler matrahı etkilemez |
| KDV (%20) | +200.000 TL | İşveren tarafından tahakkuk eder |
| Stopaj Matrahı | 1.000.000 TL | = KDV matrahı |
| Stopaj (%5 — yıllara sâri) | -50.000 TL | 2021/4936 sayılı CBK, yapım işleri |
| Damga Vergisi (binde 9,48) | -9.480 TL | Matrahın binde 9,48'i |
| Avans Mahsubu | -100.000 TL | Avans geri kesintisi — vergi matrahını etkilemez |
| Net Ödeme | 1.040.520 TL | Yükleniciye ödenen tutar |
Yıllara sâri olmayan projelerde stopaj uygulanmaz. AYARLAR sekmesinden stopaj oranını 0 yapmanız yeterlidir; sistem otomatik olarak hesaptan çıkarır.
Hakediş hesabının tüm detaylarını ve yaygın hataları ayrı bir makalede ele aldık: Hakediş Nedir, Nasıl Hesaplanır? (Örnekli, 2026 Rehberi)
Teminat Mektubu Takibi ve Vade Alarmı
Teminat mektubunun süresinin dolduğunu bankanın telefonda bildirmesiyle öğrenmek gerçekten yaşanmış bir senaryodur. O telefon geldiğinde artık geç kalınmıştır: uzatma için bankaya başvurulacak süre sıkışmış, projedeki kesin teminat kesintisi sorgulanır hale gelmiş olabilir.
TEMINATLAR sekmesi bu riski tamamen ortadan kaldırmak için tasarlandı.
Otomatik Durum Sistemi
Her teminat mektubunun bitiş tarihine göre sistem günlük olarak kalan süreyi hesaplar ve dört durumdan birini atar:
- AKTİF (yeşil): 60 gün ve üzeri kalan var, işlem gerekmez
- UYARI (sarı): 30-60 gün arası — uzatma süreci başlatılmalı
- ACİL UZAT (turuncu): 30 günün altı — banka ile temas kurulması gerekiyor
- SÜRESİ DOLDU (kırmızı): Vade geçmiş — hukuki risk bölgesi
Bu eşikler AYARLAR sekmesinden değiştirilebilir. 30 ve 60 günlük sınırlar varsayılandır; ofis politikanıza göre 45/90 yapabilirsiniz.
PANEL sekmesi en yakın vadeli teminatları ana ekranda gösterir. Sabah dosyayı açtığınızda teminat sorunu varsa doğrudan yüzünüze çarpar — ayrıca TEMINATLAR sekmesine girmenize gerek kalmaz.
Teminat mektubu takibi ve süresi dolan teminatın hukuki sonuçlarını ayrıca ele aldık: Teminat Mektubu Takibi: Süresi Dolan Teminat Ne Kaybettirir?
Nakit Akışı ve Çek Vade Takibi
ODEMELER sekmesi iki farklı ihtiyacı karşılar: nakit akışını kayıt altına almak ve çek vadelerini takip etmek. Bu iki işlevi ayrı tutmak yerine aynı tabloya entegre etmek, ay sonu kapanışını çok daha hızlı hale getirir.
Çek Vade Alarmı
Her ödeme kaydında vade tarihi girildiğinde sistem otomatik olarak dört durumdan birini hesaplar:
- VADESİ GEÇTİ: Vade geçmiş, tahsilat/ödeme yapılmamış
- BU HAFTA: 7 gün içinde vadesi dolacak
- YAKLAŞIYOR: 7-30 gün arası
- TAKİPTE: 30 günden uzak
PANEL sekmesinde nakit akışı grafiği aylık tahsilat ve ödeme toplamlarını karşılaştırmalı olarak gösterir. Proje bazlı filtre uygulandığında tek bir sözleşmenin nakit profili görünür; genel filtre tüm portföyü özetler.
Alt Yüklenici Yönetimi ve Firma Bazlı Oranlar
ALTYUKLENICI sekmesi, ana yüklenicinin kendi alt yüklenicileriyle ilişkisini takip eder. Hakediş bakiyesi ve SGK borç durumu ötesinde önceki sürümde eklenen özellik, alt yüklenici bazında avans oranı ve teminat-komisyon oranının ayrı ayrı tanımlanabilmesidir.
Bu özellik beta test sürecinde gelen bir talep üzerine geliştirildi: taşeron bazında avans ve teminat oranları farklılık gösteriyordu, tek oran yetmiyordu ve her hakediş döneminde manuel hesap yapılmak zorunda kalınıyordu. önceki sürümde bu sorun çözüldü.
SGK Borç Durumu Çipi
Her alt yüklenici kaydında SGK borç durumu üç değerden birini alır: TEMİZ BORÇLU BİLİNMİYOR. Kamu ihalelerinde alt yüklenicilerin SGK borcu olması sözleşme hukuku açısından ciddi risk oluşturur; bu çip bu riski görünür kılar.
Firma Bazlı Oranlar
Her alt yüklenici için iki oran ayrı girilebilir:
- Avans oranı: Boş bırakılırsa AYARLAR sekmesindeki varsayılan (%10) kullanılır. Belirli bir alt yükleniciye %15 avans veriyorsanız ilgili satıra yazmanız yeterlidir.
- Teminat-komisyon oranı: Yine boş = AYARLAR varsayılanı (%5). Firma özelinde farklı teminat koşulları uygulanabilir.
Fiyat Farkı ve Gecikme Cezası Hesaplayıcıları
Fiyat Farkı — Ağırlıklı Endeks (Pn) Yöntemi
Uzun soluklu projelerde enflasyon nedeniyle oluşan maliyet artışları fiyat farkı mekanizmasıyla telafi edilir. Kamu ihalelerinde Yapım İşlerinde Uygulanacak Fiyat Farkına İlişkin Esaslar kapsamında uygulanan formül:
Demo Sonucu — 2.450.000 TL Brüt Hakediş
Demo senaryosu — basitleştirilmiş örnek: B = 0,90 sabit katsayı, brüt hakediş 2.450.000 TL. Demo'da ağırlıklı endeks yöntemiyle hesaplanan fiyat farkı yaklaşık 719.000 TL'dir; bu tutarın hakediş tutarına oranı yaklaşık yüzde 29'dur. Uzun soluklu projelerde fiyat farkının ihmal edilemez boyutu bu senaryoda somutlaşır.
Fiyat farkı hesabının tüm örneklerini ayrı makalemizde ele aldık: İnşaatta Fiyat Farkı Hesabı: Ağırlıklı Endeks (Pn) Yöntemi Örneği
Gecikme Cezası Hesaplayıcı — Örnek
GECIKME sekmesi sözleşme nosunu girdiğinizde sözleşme bedelini ve bitiş tarihini otomatik çeker. Fiili tamamlanma tarihini girmeniz yeterlidir.
Örnek: Sözleşme bedeli 12.000.000 TL, günlük ceza oranı binde 1, 30 gün gecikme. Hesaplanan ceza: 12.000.000 x 0,001 x 30 = 360.000 TL. Azami ceza tavanı (%30 oranında) = 3.600.000 TL. Sistem MIN(360.000, 3.600.000) = 360.000 TL olarak uygular. Gecikme 300 günü geçseydi tavan devreye girecekti.
Dosyayı 8 Adımda Kurma
KILAVUZ sekmesi bu adımları içerir. Burada özeti:
KDV oranı, stopaj oranı, damga vergisi, azami avans ve gecikme cezası oranlarını girin. Tüm sistem buradan beslenir. Değiştirdiğiniz her oran anında tüm sekmelere yansır.
Her sözleşme için Sözleşme No (ör. SZL-001, SZL-002), proje adı, yüklenici bilgileri, sözleşme bedeli ve süresini girin. Sözleşme Nosunu siz belirlersiniz; bu değer tüm sekmelerde arama anahtarı olarak kullanılır.
Bitiş tarihi girildiği anda kalan gün hesabı ve durum (AKTİF / UYARI / ACİL UZAT / SÜRESİ DOLDU) otomatik aktif olur. PANEL sekmesi en yakın vadeli teminatları anında gösterir.
Avans tutarı ve mahsup oranını girin. Sistem, bu sözleşmeye ait hakedişlerdeki avans kesintilerini HAKEDIS sekmesinden otomatik toplar ve kalan avansı gösterir.
Sözleşme Nosunu seçin ve brüt hakediş tutarını yazın. KDV, stopaj, damga vergisi, avans kesintisi ve net ödeme otomatik hesaplanır. Akış durumunu (Hazırlanıyor / İmzada / Ödendi) güncel tutun.
Tahsilat ve ödemeleri tarih sırasıyla girin. Çek ise vade tarihini doldurun — çek vade alarmı otomatik aktif olur.
Alt yüklenici bakiyeleri, SGK borç durumu ve firma bazlı oranlar ALTYUKLENICI sekmesine girilir. Gönderilen ihtarlar, tutanaklar ve cevap süreleri YAZISMALAR sekmesinde kayıt altına alınır.

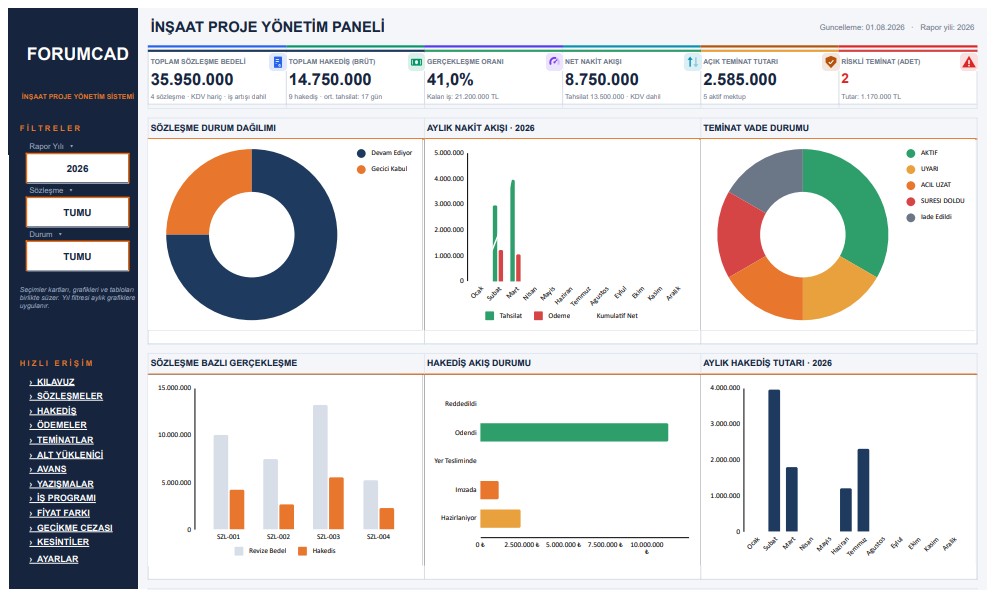

Sabah dosyayı açtığınızda PANEL sekmesi — 6 KPI kartı, sözleşme portföyü, vadesi yaklaşan teminatlar ve grafikleriyle — tüm portföyün özetini tek bakışta sunar.
Sürüm Notları — v3.2 (Ekim 2026)
v3.2 Değişiklik Günlüğü
- v3.2 (Ekim 2026): Fiyat farkı sekmesinde formül F = An × B × (Pn − 1) olarak yazıldı, B = 0,90 sabit katsayı (Fiyat Farkı Esasları md. 5). Hesap sonuçları değişmedi.
Önceki sürüm (Temmuz 2026) değişiklik günlüğü
- Formüller hazır satırlara döşendi — satır ekleme ve formül kopyalama derdi tamamen bitti; yeni kayıt için yalnızca veri girilmesi yeterli
- İş artışı ve revize bedel takibi SOZLESMELER sekmesine eklendi; gerçekleşme oranı revize bedele göre hesaplanıyor
- Çek vade alarmı eklendi: VADESİ GEÇTİ / BU HAFTA / YAKLAŞIYOR / TAKİPTE dört kademeli durum sistemi
- PANEL baştan tasarlandı: 6 KPI kartı, 6 grafik, yıl/sözleşme/durum filtreleri, ortalama tahsilat süresi göstergesi ve tüm sekmelere tıklanabilir hızlı erişim
- Parolasız sayfa koruması aktif edildi — sarı hücreler serbest, formüller korumalı
- KILAVUZ sekmesi eklendi: 8 adımlı kurulum, renk lejantı, sekme haritası, SSS ve sürüm notları
- Alt yüklenici sekmesine firma bazlı avans oranı ve teminat-komisyon oranı sütunları eklendi; boş bırakılan hücreler AYARLAR varsayılanını kullanır
- Veri sekmelerine SUBTOTAL tabanlı filtreli toplam satırları ve tıkla-seç otofiltreler eklendi
- Hücre içi ilerleme çubuğu (data bar), renkli durum çipleri, sarı hücre giriş ipuçları ve her sekmede "← PANEL" dönüş linkli uygulama çubuğu tüm tablolara eklendi
Şantiye puantajı da lazım mı?
Puantaj, fazla mesai, brütten nete bordro ve taşeron mutabakatı için ücretsiz Excel.
Puantaj dosyasını inceleyinSıkça Sorulan Sorular
Aklınızdaki sorular burada cevaplanmıştır.
Ayrıntılı rehberler: Hakediş · Teminat · Fiyat Farkı
