Hızlı Özet — 2026
2026 yılı itibarıyla İstanbul'da 3+1, 100 m² bir dairenin komple tadilat maliyeti ekonomik segmentte 850.000 TL'den başlarken, orta segment malzemelerle 1.200.000-1.500.000 TL bandına, üst segment malzemelerle 2.000.000 TL ve üzerine çıkabilmektedir. Bu makalede gerçek rakamlar, kalem kalem analiz ve gizli maliyetler var.
İçindekiler
- 1. Komple Tadilat mı, Parçalı Tadilat mı?
- 2. Kalem Kalem Maliyet Tablosu — 100 m², 3+1
- 3. Her Odanın Maliyeti Ayrı Ayrı
- 4. Bütçe Segmentleri — Ne Kadar Harcarsan Ne Alırsın?
- 5. Doğru İş Sıralaması — En Çok Atlanan Konu
- 6. Gizli Maliyetler — Teklife Dahil Olmayan Kalemler
- 7. Süre: Komple Tadilat Ne Kadar Sürer?
- 8. Hızlı Hesap Formülü
- 9. En Sık Yapılan Hatalar
- 10. Sık Sorulan Sorular
Ev aldınız. Ya da yıllar önce aldığınız evin artık tamamını yenilemek istiyorsunuz. Tadilat fiyatı öğrenmek için araştırma başlıyor. İlk teklif geliyor — şaşırıyorsunuz. İkinci teklif bambaşka. Üçüncüsü "anahtar teslim" diyor ama içinde ne var belli değil.
Bu makalede 3+1, 100m² bir dairenin komple tadilatını kalem kalem, oda oda, gerçek 2026 rakamlarıyla analiz ediyoruz. Soyut aralıklar değil — gerçek rakamlar.
Komple Tadilat mı, Parçalı Tadilat mi?
İlk soru bu. Çünkü cevap doğrudan bütçeyi ve süreci etkiliyor.
Parçalı Tadilatın Tuzağı
Çoğu mal sahibi şöyle düşünür: "Önce mutfağı yapalım, sonra banyoyu, sonra zemini." Mantıklı görünüyor — bütçeyi dağıtıyorsunuz. Ama gerçekte çok daha pahalıya patlıyor.
Neden?
- Her seferinde kırım maliyeti: Mutfak tadilatında zemin kırılıyor, zemin tadilatında yeniden kırılıyor. Çifte iş, çifte maliyet.
- Tesisat koordinasyonu kâbusu: Mutfak tesisatı yapıldı, sonra zemin değişti, boru güzergahı değişti — yeniden açmak gerekiyor.
- Boyacı üç kez geliyor: Her tadilat sonrası boya yapılıyor. Komple yapılsaydı bir kez yeterliydi.
- Üst üste ücret: Her usta seferinde sefer ücreti alıyor, malzeme nakliyesi tekrar ediyor.
Hesap: Parçalı tadilat genellikle komple tadilatın %20-35 üstüne mal olur.
Komple Tadilatın Avantajları
- Tesisat bir kez açılıp kapanıyor
- Zemin bir kez kırılıp döşeniyor
- Boya bir kez yapılıyor
- Usta koordinasyonu tek seferlik
- Daha kısa sürede bitiyor — daha az kirasız kalınıyor

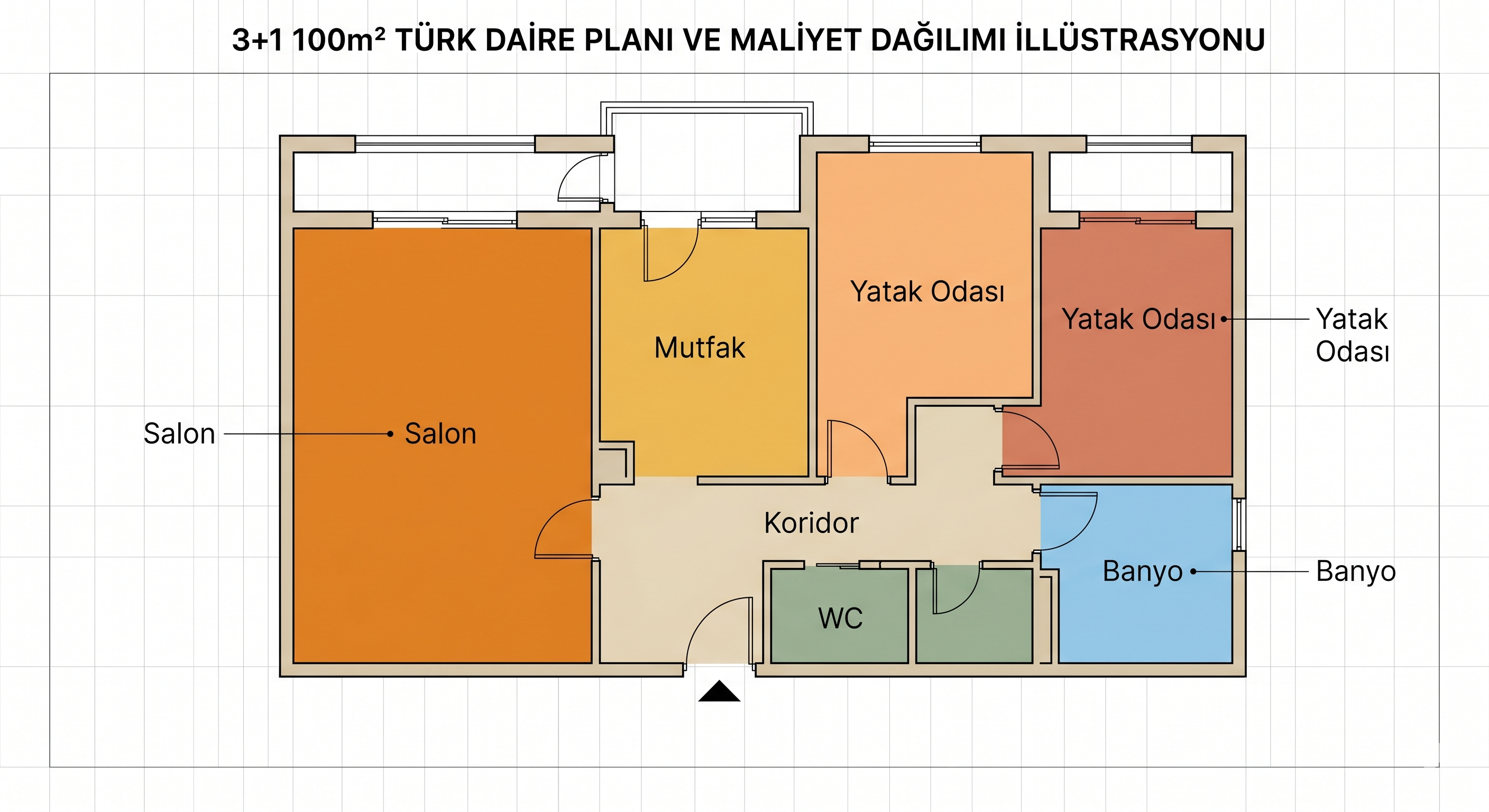

Kalem Kalem Maliyet Tablosu — 3+1, 100 m², İstanbul 2026
Orta segment malzeme seçimi baz alınmıştır. Tablodaki rakamlar işçilik dahil toplam maliyeti göstermektedir.
| İş Kalemi | Kapsam | Maliyet | Pay |
|---|---|---|---|
| Kırım, Söküm ve Moloz | Tüm odalar, tam kırım | 85.000 TL | %7 |
| Tesisat (Su & Doğalgaz) | Mutfak + banyo + WC komple | 95.000 TL | %8 |
| Elektrik Tesisatı | Pano yenileme + tüm devreler | 75.000 TL | %6 |
| Alçıpan & Alınlık | Asma tavan + duvar düzeltme | 65.000 TL | %5 |
| Zemin (Parke/Seramik) | Tüm salon + odalar ~80 m² | 160.000 TL | %13 |
| Banyo Tadilatı | Komple banyo yenileme | 160.000 TL | %13 |
| WC Tadilatı | Komple WC yenileme | 65.000 TL | %5 |
| Mutfak Dolabı & Tezgah | Özel üretim dolap + tezgah | 180.000 TL | %15 |
| İç Kapılar | 6 adet iç kapı + kasalar | 90.000 TL | %7 |
| Boya & Duvar İşlemleri | Tüm daireler + tavanlar | 75.000 TL | %6 |
| Pencere & Doğrama | PVC pencere komple | 120.000 TL | %10 |
| Aydınlatma & Aksesuar | Spot + aydınlatma + prizler | 55.000 TL | %5 |
| Depo & Balkon | Depo düzenleme + balkon boya | 25.000 TL | %2 |
| TOPLAM | 1.250.000 TL | %100 | |
Daireniz İçin Ücretsiz Ön Maliyet Analizi
Dairenizin m²'sini ve tadilat kapsamını WhatsApp'tan gönderin — size özel tahmini hesaplayayım.
Her Odanın Maliyeti Ayrı Ayrı
Hangi odaya ne kadar harcandığını ayrı ayrı görmek hem planlama hem önceliklendirme açısından kritik.
Salon & Yemek Odası (~35 m²)
| Kalem | Detay | Maliyet |
|---|---|---|
| Zemin (Laminat/Parke) | 35 m², orta segment | 45.000 TL |
| Duvar boya | Mat silinebilir boya | 18.000 TL |
| Asma tavan & LED | Cove LED + spot sistem | 35.000 TL |
| TV ünitesi (opsiyonel) | Özel üretim | 45.000 TL |
| Priz & anahtar | Sıfır pano | 12.000 TL |
| Salon Toplam | ~155.000 TL | |
Mutfak (~12 m²)
| Kalem | Detay | Maliyet |
|---|---|---|
| Mutfak dolabı | Akrilik/Lake, üst+alt | 120.000 TL |
| Tezgah | Kuvars veya kompakt | 35.000 TL |
| Sırtlık | Seramik veya cam | 8.000 TL |
| Tesisat güncelleme | Su + doğalgaz | 25.000 TL |
| Zemin seramik | Porselen, büyük format | 18.000 TL |
| Elektrik | Ocak + fırın devreleri | 12.000 TL |
| Mutfak Toplam | ~218.000 TL | |
Mutfak tekliflerini karşılaştırırken en sık sorun ölçü farkıdır: bir firma metretül, diğeri alt ve üst dolabı ayrı fiyatlar. Mutfak Tadilatı şablonu alt, üst ve boy dolabı ayrı ölçüyor, tezgah, tesisat ve elektriği ayrı satırlarda gösteriyor; teklifleri aynı kalem üzerinden yan yana koyabilirsiniz.
Ana Yatak Odası (~16 m²)
| Kalem | Detay | Maliyet |
|---|---|---|
| Zemin (Laminat/Parke) | 16 m² | 20.000 TL |
| Duvar boya | Silinebilir, 2 kat | 8.000 TL |
| Asma tavan (opsiyonel) | Cove LED | 18.000 TL |
| Giyinme odası (opsiyonel) | Raf sistemi | 25.000 TL |
| Priz & anahtar | Yenileme | 5.000 TL |
| Ana Yatak Odası Toplam | ~76.000 TL | |
Diğer Odalar (2 oda, ~12 m² her biri)
| Kalem | Maliyet (Her Oda) | 2 Oda Toplam |
|---|---|---|
| Zemin | 15.000 TL | 30.000 TL |
| Duvar boya | 6.000 TL | 12.000 TL |
| Priz & anahtar | 4.000 TL | 8.000 TL |
| 2 Oda Toplam | ~50.000 TL |
Banyo (~6 m²)
Banyo tadilatını ayrıntılı ele aldık. Detaylar için okuyabilirsiniz: Banyo Tadilat Maliyeti 2026 — Gerçek Proje, Kalem Kalem Rakamlar. Kendi banyonuz için kalem kalem hesap: Banyo Tadilatı şablonu (ücretsiz Excel).
| Segment | Maliyet |
|---|---|
| Ekonomik | 90.000-130.000 TL |
| Orta | 140.000-200.000 TL |
| Üst Segment | 220.000+ TL |
WC (~4 m²)
| Kalem | Maliyet |
|---|---|
| Seramik (duvar + zemin) | 22.000 TL |
| Asma klozet & gömme sifon | 16.000 TL |
| Armatür & lavabo | 12.000 TL |
| Tesisat | 10.000 TL |
| Su yalıtımı | 5.000 TL |
| WC Toplam | ~65.000 TL |
Bütçe Segmentleri — Ne Kadar Harcarsan Ne Alırsın?
| Segment | 3+1, 100 m² Toplam | m² Başı | Ne Alırsınız? |
|---|---|---|---|
| Ekonomik | 750.000-950.000 TL | 7.500-9.500 TL | Yerli malzeme, standart işçilik, temel yenileme |
| Orta Segment | 1.000.000-1.500.000 TL | 10.000-15.000 TL | İthal seramik, özel üretim dolap, kaliteli armatür |
| Üst Segment | 1.500.000-2.500.000 TL | 15.000-25.000 TL | Mermer, premium marka, akıllı ev sistemi |
| Lüks | 2.500.000 TL+ | 25.000 TL+ | İthal malzeme, özel tasarım, mimarlı proje |
Dikkat: "Anahtar Teslim" Ne Demek?
Piyasada "anahtar teslim 8.000 TL/m²" gibi teklifler görebilirsiniz. Bu fiyatın içinde mobilya, mutfak dolabı, beyaz eşya, aydınlatma armatürü genellikle YOK. Sadece inşaat işleri dahil. Teklif alırken mutlaka kapsamın yazılı listesini isteyin.
Doğru İş Sıralaması — En Çok Atlanan Konu
Komple tadilatta iş sıralaması yanlış yapılırsa hem para hem zaman kaybedilir. Doğru sıralama şu şekilde olmalıdır:
1. Aşama: Yıkım ve Hazırlık
- Tüm eski kaplamalar, mutfak dolapları, banyo vitrifiyesi sökülür
- Gerekli duvarlar yıkılır veya açılır
- Moloz boşaltılır
- Zemin ve duvar yüzeylerinin durumu değerlendirilir
2. Aşama: Kaba İnşaat
- Yeni bölme duvarlar (briket/alçıpan)
- Su yalıtımı — banyo ve WC zemini
- Şap ve zemin tesviyesi
- Gerekli yerlerde alçıpan
3. Aşama: Tesisat
- Elektrik tesisatı — pano, devreler, kutular
- Su tesisatı — sıcak/soğuk boru değişimi
- Doğalgaz hattı (yetkili firma)
- Mekanik tesisat (havalandırma, klima boruları)
Kritik Kural
Tesisat bitmeden hiçbir yüzey kapatılmaz. Boru görülmeden duvar kapanmaz. Elektrik çekimi bitmeden alçıpan kapanmaz. Bu sıraya uymayan ustanın işi sonradan problem çıkarır.
4. Aşama: İnce İnşaat
- Seramik ve fayans döşeme (banyo, WC, mutfak)
- Parke ve zemin kaplama (salon, odalar)
- İç kapı montajı
- Mutfak dolabı montajı
- Akıllı şap (gerekiyorsa)
5. Aşama: Boya ve Detaylar
- Tüm duvarlar alçıpan bandı + boya
- Tavanlar
- Dış cephe (gerekiyorsa)
6. Aşama: Montaj ve Bitişler
- Banyo vitrifiye montajı
- Mutfak tezgah + evye
- Armatür, batarya
- Spot ve aydınlatma armatürleri
- Priz kapak ve anahtar montajları
- Süpürgelik ve profil bitişleri
Gizli Maliyetler — Teklife Dahil Olmayan Kalemler
Bu kalemler çoğu teklife dahil edilmez ama mutlaka çıkan maliyetlerdir. Toplam bütçeye %15-25 ekstra olarak yansıyabilir.
| Gizli Kalem | Tahmini Maliyet | Neden Çıkıyor? |
|---|---|---|
| Su yalıtımı (banyo+WC+mutfak) | 25.000-50.000 TL | Zorunlu, çoğu teklif hariç |
| Moloz konteyner ücretleri | 5.000-15.000 TL | Site veya bina yönetimi talep eder |
| Elektrik pano güncellemesi | 20.000-40.000 TL | Eski binada panosuz tadilat olmaz |
| Küf ve nem tedavisi | 10.000-30.000 TL | Kırım sonrası ortaya çıkan sorun |
| Kalorifer petek değişimi | 15.000-35.000 TL | Eski petekler tadilata uymaz |
| Pencere genişletme/daraltma | 10.000-25.000 TL | Plan değişiklikleri |
| Taşıma ve depolama | 10.000-20.000 TL | Mobilyalar taşınmak zorunda |
| Genel koordinasyon | 20.000-50.000 TL | Proje yönetimi veya mimari danışmanlık |
| Olası Toplam Ekstra | 115.000-265.000 TL | Büyük tabloya eklenecek |
Gerçekçi Bütçe Formülü
Aldığınız teklife %20 gizli maliyet payı ekleyin. Teklif 1.250.000 TL ise gerçekçi bütçeniz 1.500.000 TL olmalı. Bu payı kullanmazsanız ne mutlu — ama çoğu zaman kullanılır.
Süre: Komple Tadilat Ne Kadar Sürer?
| Tadilat Türü | Süre | Not |
|---|---|---|
| Sadece boya ve zemin | 2-3 hafta | Hafif tadilat |
| Mutfak + banyo yenileme | 4-6 hafta | Parçalı tadilat |
| Komple tadilat (kaba+ince) | 8-14 hafta | Bu tablo için |
| Lüks tadilat (ithal malzeme) | 16-24 hafta | Malzeme bekleme süresi uzun |
Süreyi Uzatan Faktörler
- Malzeme teslimat gecikmesi: Özel üretim dolap, ithal seramik haftalar sürebilir
- Sürpriz tesisat sorunları: Kırım sonrası ortaya çıkan sorunlar planı bozar
- Kat yönetimi kısıtlamaları: Bazı siteler sadece hafta içi 09-17 arası çalışma izni veriyor
- Yaz mevsimi: Usta bulmak en zor dönem — talepler patlak verdi
- Kötü havalarda boya: Nem yüksekken boya doğru kurumuyor
Hızlı Hesap Formülü
Kendi daireniz için ön bütçe çıkarmanın formülü:
Hesaplama Adımları
Adım 1: Dairenizin net m²'sini hesaplayın
Adım 2: Hedef segmenti seçin (Ekonomik / Orta / Üst)
Adım 3: m² x segment birim fiyatı = Temel bütçe
Adım 4: Temel bütçe x 1.20 = Gerçekçi bütçe (gizli maliyetler dahil)
Örnek: 90 m², orta segment
- 90 m² x 12.000 TL = 1.080.000 TL temel bütçe
- x 1.20 gizli maliyet payı = 1.296.000 TL gerçekçi bütçe
Bu formül m² üzerinden kaba bir bütçe verir. Dairenizin gerçek kapsamıyla, yani kaç banyo, mutfağın ne kadarı ve pencerelerin değişip değişmediğiyle hesaplamak için Ev Tadilatı şablonunu ücretsiz indirebilirsiniz.
En Sık Yapılan Hatalar
- İş sıralamasını atlamak: Boya yapıldı, sonra elektrikçi geldi — duvar yeniden açıldı. En pahalı hata.
- Sadece fiyata bakmak: En ucuz teklif = en çok gizli maliyet. Orta fiyatlı, detaylı kapsamlı teklif tercih edilmeli.
- Sözleşme yapmamak: "Anlaşmıştık" ile başlayan her proje anlaşamazlıkla bitiyor.
- Malzemeyi ustaya bırakmak: Kalite kontrolü olmadan alınan malzeme = sürpriz sonuçlar.
- Eski binada tesisat kontrol ettirmemek: 20 yıl üstü binalarda tesisat yenilemesi genellikle zorunlu.
- Tadilat süresi hesaplamamak: 3 ay kirasız mi kalacaksınız? Bu maliyeti de hesaba katın.
Sık Sorulan Sorular
Komple tadilatta en pahalı kalem hangisi?
Genellikle mutfak dolabı+tezgah veya banyo tadilatı. Bu iki kalem toplam bütçenin %25-30'una ulaşabiliyor. Seramik seçimi de belirleyici — lüks malzeme seçimi toplam maliyeti kolayca %30-40 artırıyor.
Eski binada komple tadilat daha pahalı mi?
Evet, genellikle %20-40 daha pahalı. Elektrik panosu yenileme zorunluluğu, eski tesisat değişimi, birden fazla katman kırım maliyeti ve duvarlardaki nem sorunları eski binalarda kaçınılmaz ekstra kalemler.
Anahtar teslim tadilatta ne dahil?
Bu soruyu mutlaka sorun — her firma farklı tanımlıyor. Genellikle inşaat işleri dahildir ama mutfak dolabı, beyaz eşya, aydınlatma armatürleri, mobilya ve aksesuar hariçtir. Yazılı liste isteyin.
Tadilat sırasında kirada oturmak zorunlu mu?
Komple tadilatta evet, genellikle 8-14 hafta başka bir yerde oturmanız gerekir. Bu kira maliyetini de bütçeye ekleyin — İstanbul'da 3+1 kira 8-14 hafta = ciddi bir kalem.
Kalorifer peteklerini tadilatta değiştirmeli miyim?
15 yıl üstü binalarda öneriyoruz. Eski petek ve radyatörler hem verimli değil hem tadilat sonrası görüntüyü bozuyor. Tek seferlik yapılacaksa en doğru zaman komple tadilat.
Tadilat için en iyi mevsim hangisi?
Sonbahar-kış dönemi hem usta bulmak hem fiyat açısından daha avantajlı. Yaz dönemi en yoğun — usta kıt, fiyatlar yükseliyor. Kış aylarında planlama yapıp ilkbahara girerken başlamak ideal.
Daireniz İçin Ücretsiz Maliyet Analizi
Dairenizin m²'sini, kat sayısını ve tadilat kapsamını gönderin. Size özel tahmini bütçe ve iş sıralama planı hazırlayalım. İlk görüşme ücretsiz.
Projeniz İçin Maliyet Analizi Yapılsın mı?
15 yıllık deneyimle inşaat, tadilat ve iç mimarlık projeleriniz için gerçekçi maliyet analizi. İlk görüşme ücretsiz.
