Veri Merkezi (Data Center) İnşaatı Rehberi 2026: TS EN 50600'den Yapısal Tasarıma Tüm Süreç

Makale — Endüstriyel ve Ticari Yapılar Serisi
ForumCAD Rehber · 2026 · ~19 dk okuma · Yer Seçimi · TS EN 50600 · Yapısal Tasarım · Soğutma · Yangın Güvenliği

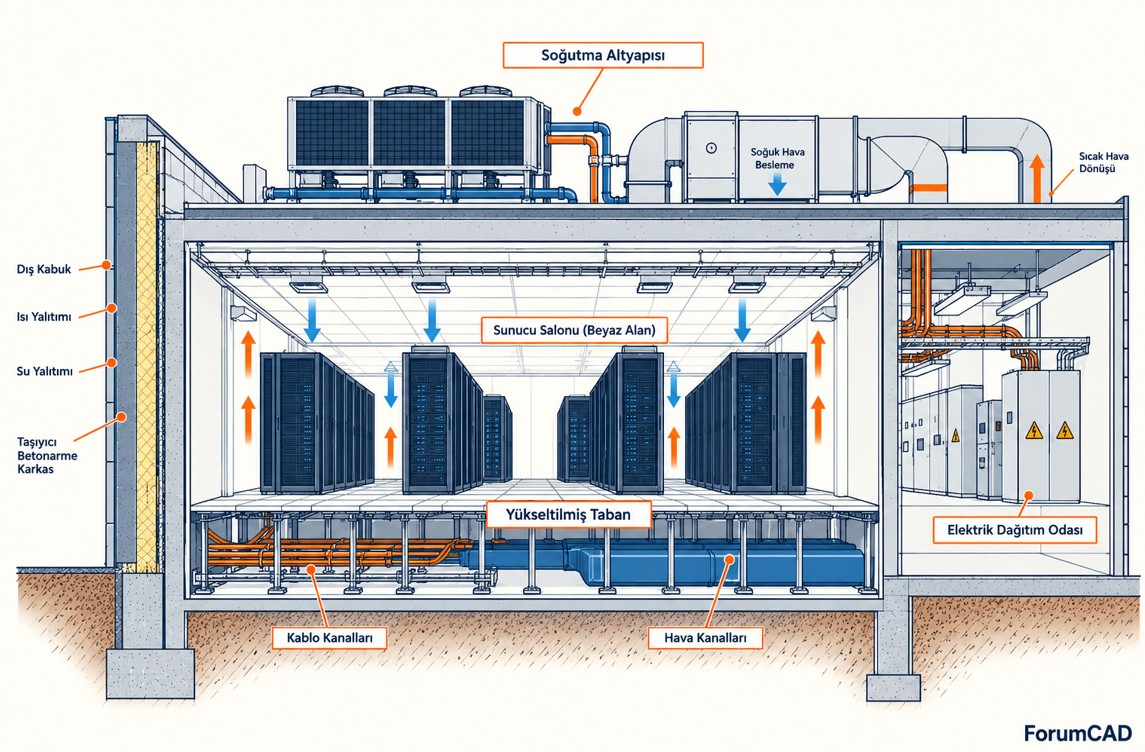

Veri merkezi inşaatı bina kesit görünümü sunucu salonu yükseltilmiş taban soğutma sistemi
Veri merkezi bina kesiti — sunucu salonu, yükseltilmiş taban, soğutma altyapısı ve elektrik dağıtım katmanları bir arada
Bu Rehber Kimlere Hitap Eder?
Yatırımcılar, inşaat/makine/elektrik-elektronik mühendisleri, mimarlar, IT altyapı yöneticileri ve veri merkezi projesi üstlenecek uygulayıcılar için; bir veri merkezinin yer seçiminden TSE belgelendirmesine kadar geçirdiği tüm teknik aşamaları kapsayan bir yol haritası.

Veri merkezi inşaatı, dijitalleşen Türkiye ekonomisinin en hızlı büyüyen yapı kategorilerinden biri haline geldi. Trendyol'un Ankara'da kurduğu büyük ölçekli veri merkezi yatırımı gibi örnekler, bu yapı tipinin artık yalnızca büyük teknoloji şirketlerine özgü olmadığını gösteriyor. Ancak bir veri merkezi, dışarıdan sıradan bir sanayi binası gibi görünse de; döşeme yük kapasitesinden yangın söndürme sistemine, topraklamadan soğutma mimarisine kadar tamamen farklı bir mühendislik disiplinini gerektirir. Bu rehberde süreci baştan sona, Türkiye'de resmi olarak tanınan standartlarla birlikte ele alıyoruz.

1. Veri Merkezi Nedir, Neden Farklı Bir İnşaat Kategorisidir

Giriş

Veri merkezi; sunucu, depolama ve ağ ekipmanlarının barındırıldığı, kesintisiz enerji, soğutma ve ağ altyapısıyla desteklenen bir tesistir. "Beyaz alan" (white space) olarak adlandırılan ana sunucu salonu, yüksek güvenlik, stabil sıcaklık/nem ve profesyonel iklimlendirme ile yönetilir.

Bir veri merkezini standart bir ticari/sanayi binasından ayıran temel farklar şunlardır:

  • Yoğun ve noktasal yük: Sunucu kabinleri (rack), standart ofis döşemesinden çok daha ağır nokta yükleri oluşturur.
  • Kesintisiz çalışma zorunluluğu: Elektrik, soğutma ve ağ altyapısında yedeklilik (redundancy) esastır.
  • Özel yangın güvenliği: Sulu söndürme yerine temiz gazlı söndürme sistemleri kullanılır.
  • Sıkı fiziksel güvenlik: Çok katmanlı erişim kontrolü, biyometrik doğrulama.
  • Bağımsız/resmi sınıflandırma sistemleri: TS EN 50600, Uptime Institute Tier, ANSI/TIA-942 gibi birbirinden farklı standartlarla değerlendirilir.

2. Yer Seçimi ve Risk Değerlendirmesi

Fizibilite Aşaması

ISO/IEC 22237-2:2024, veri merkezi yer seçiminde arsa fiyatı veya büyüklüğünden önce gelen risk kriterlerini tanımlar: sel geçmişi, yangın/endüstriyel tehlike yakınlığı, çevresel risklerden korunma ve saldırı/erişim güvenliği. Bu kriterlere ek olarak Türkiye'ye özgü değerlendirmede şu faktörler öncelik taşır:

KriterNeden Önemli
Deprem bölgesi/zemin sınıfıYapısal tasarım ve olası sismik izolasyon ihtiyacını belirler
Sel/su baskını riskiBodrum kat ekipman odaları ve elektrik altyapısı için kritik
Şebeke güç kalitesi ve kapasitesiYüksek ve kesintisiz güç talebini karşılayabilme
Fiber altyapı erişimiBirden fazla operatörden yedekli bağlantı imkânı
Endüstriyel tehlike yakınlığıYanıcı/patlayıcı madde tesislerine mesafe

Zemin taşıma gücü ve olası zemin iyileştirme ihtiyacı, ağır ekipman yükleri nedeniyle standart bir ticari binadan daha kapsamlı bir zemin etüdü gerektirir (bkz. ForumCAD Zemin Etüdü ve Sondaj Teknik Şartnamesi).

2.1 Türkiye'ye Özgü Ek Değerlendirme Başlıkları

  • Şebeke gerilim stabilitesi: Bölgesel şebeke dalgalanma sıklığı, jeneratör ve UPS kapasite/otonomi sürelerinin boyutlandırılmasını doğrudan etkiler; bu veri, ilgili dağıtım şirketinden proje öncesi talep edilmelidir.
  • İmar mevzuatı ve çevre uyumu: Bazı yerel imar planları, jeneratör/soğutma ekipmanı kaynaklı gürültü ve görsel etkiye ilişkin ek şartlar içerebilir; bu şartlar belediye bazında değişebileceğinden proje öncesi teyit edilmelidir.
  • BTK yükümlülükleri: Tesis, yalnızca kendi/şirket içi IT altyapısını barındıran bir "kurumsal veri merkezi" değil de üçüncü taraflara barındırma/telekomünikasyon hizmeti sunan bir işletmeciyse, Bilgi Teknolojileri ve İletişim Kurumu (BTK) yetkilendirme/bildirim yükümlülükleri ayrıca değerlendirilmelidir; bu şart tüm veri merkezleri için değil, hizmet sağlayıcı işletme modeli için geçerlidir.
Usta Der Ki
"Yer seçiminde tek kriter arsa fiyatı ve büyüklüğüdür."
Şantiye Gerçeği
ISO/IEC 22237-2, veri merkezi yer seçiminde sel riski, endüstriyel tehlike yakınlığı, şebeke güç kalitesi ve fiber altyapı erişimi gibi kriterleri öncelikli olarak değerlendirir. Ucuz ama sel riski taşıyan veya şebeke kalitesi zayıf bir arsa, uzun vadede çok daha yüksek bir işletme/kesinti maliyetine yol açabilir; arsa maliyetinde yapılan tasarruf, işletme döneminde kat kat geri döner.

3. Standartlar, Sınıflandırma ve Bilgi Güvenliği Sertifikasyonları

Kritik Kavram Netliği

Veri merkezi dünyasında en çok karıştırılan konu, farklı kuruluşlar tarafından geliştirilmiş birbirinden bağımsız sınıflandırma sistemleridir. Bu sistemler benzer görünen terimler (Tier I-IV, Sınıf 1-4) kullansa da birbirinin yerine geçmez.

SistemGeliştiren KuruluşOdak Noktası
TS EN 50600 SerisiCENELEC (Avrupa) / TSE (Türkiye'de belgelendirme)Yedeklilik + enerji verimliliği + sürdürülebilirlik; Türkiye'de resmi olarak tanınan standart
Uptime Institute Tier StandardUptime Institute (özel, ABD merkezli)Yalnızca altyapı yedekliliği/kesintisizlik (Tier I-IV)
ANSI/TIA-942-CTIA (ABD)Telekomünikasyon altyapısı, fiziksel yapı, derecelendirme (Rating 1-4)
Türkiye İçin Kritik Bilgi: 13 Kasım 2021 tarihli, 31658 sayılı Resmi Gazete'de yayımlanan Yatırımlarda Devlet Yardımları Hakkında Kararın Uygulanmasına İlişkin Tebliğ kapsamında, veri merkezi yatırımı için devlet teşviki başvurusunda TS EN 50600 standardına göre asgari Kullanılabilirlik Sınıfı 3 (AC:3) ve asgari Koruma Sınıfı 2 (PC:2) şartı aranmaktadır. TSE, bu standart serisine göre "Veri Merkezi Tasarım Belgesi" ve inşaat sonrası "Veri Merkezi Tesis Belgesi" düzenlemektedir. Bu nedenle Türkiye'de devlet destekli bir veri merkezi projesinde TS EN 50600, yalnızca tercih edilebilecek bir standart değil, teşvik başvurusunun önkoşuludur.

Uptime Institute Tier tanımları: Tier I (Temel Kapasite), Tier II (Yedekli Kapasite), Tier III (Eşzamanlı Bakım Yapılabilir), Tier IV (Arıza Toleranslı). Önemli bir nüans: Uptime Institute, 2009'dan bu yana Tier seviyelerine sabit bir "beklenen kesinti süresi" atfetmemektedir; gerçek erişilebilirlik, tasarımın yanı sıra işletme kalitesine de bağlıdır.

Usta Der Ki
"Tier III sertifikalı bir bina TS EN 50600 standardına da otomatik olarak uygundur."
Şantiye Gerçeği
Uptime Institute Tier sertifikasyonu ve TS EN 50600 (Avrupa/Türkiye) standardı, farklı kuruluşlar tarafından geliştirilmiş, farklı kriterleri ölçen ayrı sınıflandırma sistemleridir. Tier yalnızca yedeklilik/kesintisizlik odaklıyken, TS EN 50600 buna ek olarak enerji verimliliği ve sürdürülebilirlik kriterlerini de kapsar; biri diğerinin yerine geçmez. Devlet teşviki başvurularında spesifik olarak TS EN 50600 sınıfları aranır, "Tier III'üm" demek bu şartı karşılamaz.

3.1 Bilgi Güvenliği ve Sektörel Uyumluluk Sertifikaları

Fiziksel/altyapısal standartların (TS EN 50600, Tier, TIA-942) yanı sıra, veri merkezinin hizmet verdiği müşteri profiline göre ayrı bilgi güvenliği yönetim sertifikaları da gündeme gelir:

Sertifika/StandartKapsamNe Zaman Gerekir
ISO/IEC 27001Bilgi güvenliği yönetim sistemiSektörden bağımsız, genel kurumsal güven göstergesi olarak yaygın talep edilir
PCI DSSÖdeme kartı verisi güvenliğiYalnızca finansal/ödeme verisi barındıran müşteriler için
SOC 2 Type IIBağımsız denetimle doğrulanmış operasyonel kontrol raporuÖzellikle uluslararası/kurumsal müşteri güveni için sıkça talep edilir

Bu sertifikaların hiçbiri inşaat aşamasında değil, tesis işletmeye alındıktan sonra süreç/politika denetimiyle kazanılır; ancak bina/altyapı tasarımı (erişim kontrol logları, kamera kayıt süresi, fiziksel bölgeleme) bu denetimlerin alt yapısını oluşturduğundan, hedeflenen sertifikalar inşaat/tasarım aşamasında bilinmelidir.

4. Yapısal Tasarım Esasları

Mühendislik Temeli

ANSI/TIA-942-C standardı, 20 m²'den küçük sistem odaları için asgari döşeme yük kapasitesini 5 kPa (yaklaşık 100 lbf/ft²) olarak tanımlar; büyük ölçekli veri salonlarında gerçek yük, kabin yoğunluğu ve ekipman ağırlığına göre bu değerin oldukça üzerine çıkabilir. Yapısal tasarım, projenin gerçek IT ekipman yerleşim planına (rack sayısı, kabin başına güç yoğunluğu) göre yapılmalıdır; genel/varsayımsal bir ofis yük değeriyle ilerlemek risklidir.

Usta Der Ki
"Veri merkezi binası herhangi bir ofis binası gibi standart döşeme yüküyle inşa edilebilir."
Şantiye Gerçeği
Sunucu kabinleri ve soğutma ekipmanları, standart bir ofis binasından çok daha ağır nokta ve alan yükleri oluşturur. ANSI/TIA-942-C, küçük sistem odaları için bile asgari 5 kPa gibi bir döşeme yük kapasitesi tanımlar; büyük veri salonlarında bu değer çok daha yüksektir. Yapısal tasarım, standart ofis yük varsayımıyla değil, gerçek IT ekipman yerleşim planına göre yapılmalıdır.

Deprem bölgesinde yer alan projelerde, iş sürekliliği kritikliği nedeniyle sismik izolatör gibi ileri deprem koruma sistemleri değerlendirilir. Betonarme/çelik strüktür imalatı (bkz. C Betonları, Nervürlü Demir Donatı, Kalıp İmalatları ve Çelik Konstrüksiyon Montajı Teknik Şartnameleri), proje mühendisi tarafından bu yük ve deprem hesabına göre boyutlandırılır.

Usta Der Ki
"Deprem izolasyonu sadece hastane gibi kritik yapılarda gerekir, veri merkezi için abartılı bir önlemdir."
Şantiye Gerçeği
Türkiye'de faaliyet gösteren büyük ölçekli veri merkezleri, iş sürekliliği kritikliği nedeniyle sismik izolatör gibi ileri deprem koruma sistemlerini değerlendirmektedir. Bir veri merkezinin deprem sonrası kısa süreli dahi devre dışı kalması, bağlı olduğu binlerce müşteri/hizmete zincirleme kesinti olarak yansır; bu risk, "abartılı önlem" değil, iş sürekliliği yatırımıdır.

4.1 Ek Yapısal Detaylar: Titreşim, Yük Dağılımı ve Genleşme

  • Titreşim izolasyonu: Jeneratör ve büyük soğutma ekipmanları (chiller, kompresör) çalışırken titreşim üretir; bu titreşimin yapıya ve hassas elektronik ekipmana iletilmesini önlemek için ekipman altına titreşim izolatörü (yay veya elastomer takoz) uygulanır.
  • Nokta yük ile yayılı yük ayrımı: Sunucu kabinlerinin oluşturduğu yük, döşemeye dört ayak noktasından iletilen bir nokta yüküdür; bu, aynı ağırlığın geniş bir alana yayıldığı bir "yayılı yük" varsayımından farklı bir yapısal davranış gösterir. Güncel yüksek yoğunluklu AI/HPC kabinlerinde bu fark uç noktaya ulaşır: örneğin bir NVIDIA GB200 NVL72 kabini yaklaşık 1,36 ton ağırlığındadır ve dört ayak izine yayıldığında 2.000 kg/m²'yi aşan bir nokta yükü oluşturabilir; standart bir yükseltilmiş taban paneli ise tipik olarak 1.200-1.500 kg/m² mertebesinde bir dağıtık yük kapasitesi için üretilir. Döşeme hesabı, gerçek rack ayak izine (footprint) göre yapılmalıdır.
  • Genleşme derzi: Büyük ölçekli (yaklaşık 1000 m² ve üzeri) veri salonlarında, sıcaklık farkına bağlı yapısal genleşme/büzülmeyi karşılayan genleşme derzleri projelendirilir; bu derzler yükseltilmiş taban sistemi ile koordineli detaylandırılmalıdır.

4.2 Deprem Yönetmeliği ve Sismik Performans

Türkiye'de yapı depreme dayanıklılık tasarımının güncel esası, 1 Ocak 2019'da yürürlüğe giren ve önceki 2007 tarihli Deprem Bölgelerinde Yapılacak Binalar Hakkında Yönetmeliği'nin (DBYBHY) yerini alan Türkiye Bina Deprem Yönetmeliği (TBDY 2018)'dir. TBDY 2018, binaları kullanım amacına göre üç Bina Kullanım Sınıfı'na (BKS 1-3) ayırır; BKS=1 kapsamına "deprem sonrası kullanımı gereken" binalar ile birlikte açıkça haberleşme tesisleri ve enerji üretim/dağıtım tesisleri de girer. Veri merkezleri isim olarak ayrı bir madde halinde anılmasa da, işlevsel benzerlik nedeniyle proje mühendisi tarafından bu sınıfa yakın bir önem düzeyinde değerlendirilmesi yaygın bir mühendislik yaklaşımıdır.

TBDY 2018 ayrıca performansa dayalı tasarım kapsamında üç performans düzeyi tanımlar: Kesintisiz Kullanım (KK), Can Güvenliği (CG) ve Göçmenin Önlenmesi (GÖ). İş sürekliliği kritikliği yüksek bir veri merkezi projesinde, yatırımcı/proje sahibi, yasal asgari şartın ötesinde "Kesintisiz Kullanım" performans düzeyini gönüllü olarak hedefleyebilir; bu, can güvenliğinin ötesinde binanın deprem sonrası hasarsız/çok az hasarlı kalarak kesintisiz işlev görmeye devam etmesini amaçlar.

Sık Yapılan Hata: "DBYBHY" veya "Immediate Occupancy" gibi terimlere güncel bir kaynakmış gibi atıfta bulunulduğu görülebilmektedir. DBYBHY, 31.12.2018 itibarıyla resmen yürürlükten kaldırılmıştır ve yerini TBDY 2018 almıştır; "Immediate Occupancy" ise Amerikan mühendislik camiasında (ASCE 41) kullanılan bir terimdir ve TBDY 2018'in resmi terimi değildir — TBDY 2018'in karşılık gelen kendi terimi "Kesintisiz Kullanım (KK)"dır. Proje dokümanlarında güncel ve doğru terminolojinin kullanılması önemlidir.

5. İnşaat Aşamaları — Adım Adım

Sahada Uygulama

5.1 Hafriyat, Temel ve Kaba Yapı

  1. Zemin etüdü ve gerekiyorsa zemin iyileştirme (bkz. ForumCAD Zemin İyileştirme ve Enjeksiyon Teknik Şartnamesi)
  2. Hafriyat ve temel kazısı (bkz. Hafriyat Kazı ve Geri Dolgu Teknik Şartnamesi)
  3. Temel ve taşıyıcı sistem imalatı; ağır ekipman yükünü ve varsa sismik izolatör detaylarını karşılayacak şekilde projelendirilir
  4. Dış kabuk imalatı — hızlı ve enerji verimli kabuk için sandviç panel sistemleri sıkça tercih edilir (bkz. Sandviç Panel Teknik Şartnamesi)

5.2 Kaba Mekanik/Elektrik Tesisat ve Yükseltilmiş Taban

  1. Ana elektrik dağıtım hatları, jeneratör/UPS odaları ve kablo kanallarının kaba montajı
  2. Soğutma tesisatı ana hatları ve dış ünite (chiller/CRAC) yerleşimi
  3. Yükseltilmiş taban (raised floor) sistemi montajı — sunucu salonunun karakteristik alt yapısı (bkz. ForumCAD Yükseltilmiş Döşeme Sistemi Teknik Şartnamesi)
  4. Isı yalıtımı ve gerekli endüstriyel termal izolasyon uygulamaları (bkz. Endüstriyel Termal İzolasyon Teknik Şartnamesi)

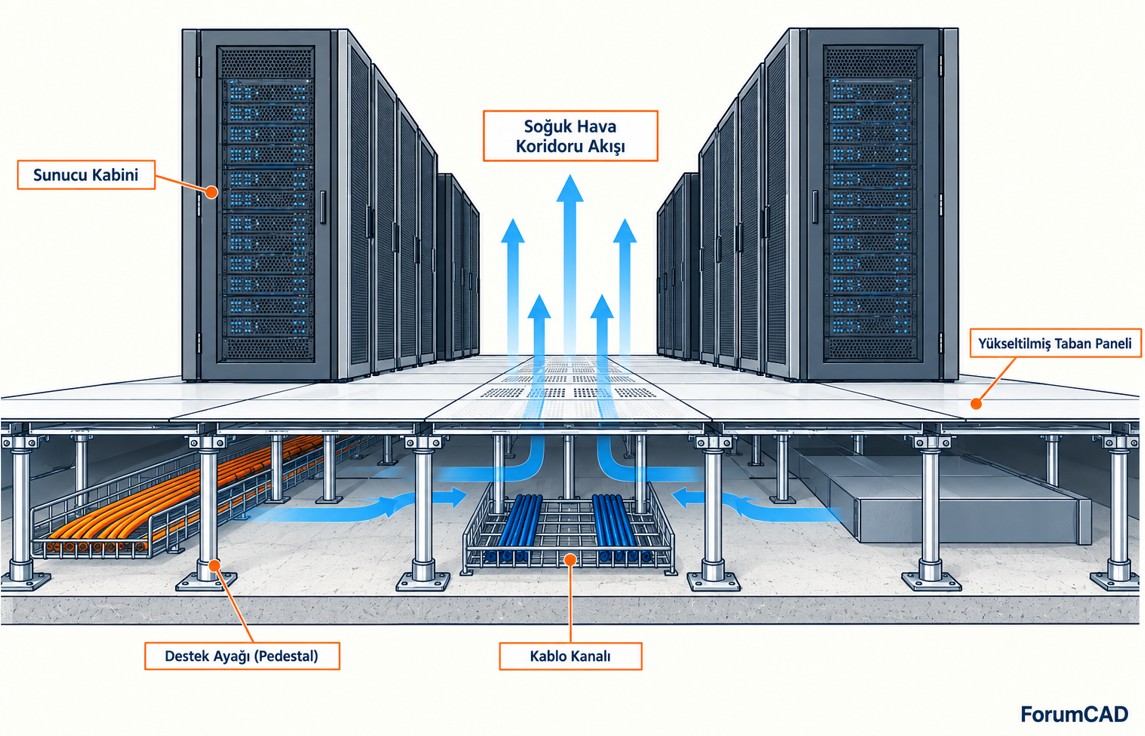

Veri merkezi yükseltilmiş taban raised floor sistemi kablo kanalı soğuk hava koridoru detayı
Yükseltilmiş taban sistemi — kablo geçiş kanalı ve soğuk hava koridoruna yönlendirilen hava akışı detayı
Usta Der Ki
"Yükseltilmiş taban (raised floor) sadece kablo geçişi için estetik bir tercihtir."
Şantiye Gerçeği
Yükseltilmiş taban sistemi, hem yapılandırılmış kablolamanın düzenli geçişini hem de soğuk hava koridoru (cold aisle) soğutma stratejisinde soğuk havanın taban altından sunucu kabinlerine yönlendirilmesini sağlayan işlevsel bir sistemdir. Yalnızca estetik bir tercih olarak görülmesi, soğutma verimliliğini olumsuz etkiler ve tasarım aşamasında taban altı hava akış hesabının atlanmasına yol açabilir.

5.3 İnce İşler ve IT Altyapı Entegrasyonu

Bu aşamada sunucu kabinlerinin (rack) yerleşim planı netleşir; yapısal, mekanik ve elektrik projeleri bu plana göre son kez doğrulanır.

Usta Der Ki
"İnşaat tamamlandıktan sonra IT altyapısı kurulur, ikisi arasında bir koordinasyon gerekmez."
Şantiye Gerçeği
Veri merkezi inşaatında yapısal/mekanik/elektrik projeleri, IT ekipman yerleşim planı (rack düzeni, güç yoğunluğu, kablolama güzergahı) ile eşzamanlı koordine edilmelidir. İnşaat tamamlandıktan sonra fark edilen bir uyumsuzluk (örneğin yetersiz kablo kanalı veya yanlış konumlanmış güç noktası), maliyetli ve zaman kaybettiren bir tadilat gerektirir.

6. Elektrik Altyapısı ve Topraklama

Kesintisiz Güç ve Referans Potansiyel

Elektrik altyapısı; ana şebeke bağlantısı, yedek jeneratör, UPS (kesintisiz güç kaynağı) ve PDU (güç dağıtım ünitesi) katmanlarından oluşur. Yedeklilik seviyesi (N, N+1, 2N gibi) seçilen TS EN 50600 kullanılabilirlik sınıfına göre belirlenir (bkz. ForumCAD Elektrik Tesisatı Teknik Şartnamesi).

6.1 A/B Besleme Konsepti ve Anahtarlama

Yüksek kullanılabilirlik sınıfı hedeflenen tesislerde, her sunucu kabinine iki bağımsız güç kaynağından (A yolu ve B yolu) beslenen çift girişli (dual-corded) güç dağıtımı uygulanır; bu sayede A yolunda bir arıza/bakım olduğunda B yolu kesintisiz devam eder. Anahtarlama ekipmanında iki farklı çözüm kullanılır:

EkipmanAnahtarlama HızıTipik Kullanım
ATS (Automatic Transfer Switch)Görece yavaş (saniye mertebesinde)Jeneratör devreye girişi gibi kesintiye toleranslı geçişler
STS (Static Transfer Switch)Çok hızlı (yarım periyottan kısa)Kesintiye toleranssız kritik yükler için kaynaklar arası anlık geçiş

UPS sistemlerinde kullanılan akü teknolojisi de projeye göre değişir: geleneksel VRLA (kurşun asit) aküler düşük ilk maliyetle bilinirken, lityum-iyon aküler daha küçük hacim/ağırlıkta daha uzun ömür sunar ve 2026 itibarıyla yeni projelerde giderek daha sık tercih edilmektedir; seçim, yatırım bütçesi ve alan kısıtına göre proje mühendisince yapılır. UPS çıkışında oluşabilecek harmonik bozulmaların şebekeye/hassas ekipmana zarar vermemesi için harmonik filtre kullanımı değerlendirilir.

6.2 Yeni Nesil Güç Dağıtım Mimarileri

  • Busway (baralı dağıtım) sistemleri: Geleneksel kablo tavası/kanal döşemesine kıyasla, önceden üretilmiş modüler bara hatları kullanılarak yapılan güç dağıtımı; rack yerleşimi değiştiğinde esnek şekilde yeni çıkış noktası eklenebilmesi ve daha az yer kaplaması avantaj sağlar.
  • Rack seviyesinde dağıtık yedekleme (BBU): Merkezi bir UPS odası yerine, her rack'e entegre küçük ölçekli lityum-iyon batarya yedekleme ünitesi (Battery Backup Unit) kullanılması; bazı büyük ölçekli/hyperscale operatörlerin tercih ettiği alternatif bir mimaridir.
  • 400V DC dağıtım: Özellikle büyük ölçekli tesislerde, AC-DC-AC dönüşüm kademelerinde oluşan enerji kayıplarını azaltmayı hedefleyen, henüz yaygınlaşma aşamasında olan alternatif bir güç dağıtım mimarisidir; her proje için standart bir gereklilik değildir.

Topraklama, veri merkezlerinde standart bir binadan farklı bir yaklaşım gerektirir: hassas elektronik ekipmanın gürültüsüz çalışması için genellikle ortak eşpotansiyel topraklama ağı (bonding) esastır. Tüm rack'ler, kablo kanalları ve yapısal metal aksam birbirine bağlanarak tek bir referans potansiyeli oluşturulur (bkz. ForumCAD Bina ve Temel Topraklaması Teknik Şartnamesi). Yıldırımdan korunma için paratoner sistemi ayrıca projelendirilir (bkz. Paratoner / Yıldırımdan Korunma Sistemi Teknik Şartnamesi).

Usta Der Ki
"Topraklama, veri merkezinde de normal bir bina gibi tek bir toprak hattıyla yapılabilir."
Şantiye Gerçeği
Veri merkezlerinde hassas elektronik ekipmanın gürültüsüz ve güvenli çalışması için genellikle ortak eşpotansiyel topraklama ağı (bonding) esastır; tüm rack'ler, kablo kanalları ve yapısal metal aksam birbirine bağlanarak tek bir referans potansiyeli oluşturulur. Tekil/ayrık topraklama noktaları, ekipmanlar arası potansiyel farkına ve veri/ekipman hatalarına yol açabilir.
Usta Der Ki
"Rack'e tek bir güç kaynağı bağlamak yeterlidir, A/B besleme lüks bir detaydır."
Şantiye Gerçeği
Yüksek kullanılabilirlik hedeflenen kurulumlarda, her sunucunun A ve B olmak üzere iki bağımsız güç yoluna bağlanması, tek bir yol üzerinde bakım/arıza olduğunda hizmetin kesintisiz sürmesini sağlar. Tek beslemeli bir rack tasarımı, o rack özelinde tüm yedeklilik yatırımını (2N UPS, çift jeneratör vb.) anlamsız kılabilir; zincirin en zayıf halkası tek beslemeli kalan kablo/priz noktasıdır.

7. Soğutma Sistemleri ve Enerji Verimliliği (PUE)

Termal Yönetim

Soğutma, veri merkezi işletme maliyetinin en büyük kalemlerinden biridir. Yaygın mimari, sıcak/soğuk hava koridoru (hot aisle/cold aisle) ayrımıdır: soğuk hava yükseltilmiş taban altından kabin ön yüzüne verilir, sıcak hava kabin arkasından toplanıp geri döndürülür. Bu sistemin mekanik altyapısı için genel HVAC prensipleri uygulanır (bkz. ForumCAD HVAC ve Klima Tesisatı Teknik Şartnamesi).

7.1 Soğutma Ekipmanı Tipleri

TipÇalışma Prensibi
CRAC (Computer Room Air Conditioner)İçinde kendi soğutma (kompresör/gaz) devresi bulunan, doğrudan soğutma yapan klima ünitesi
CRAH (Computer Room Air Handler)Kendi soğutma devresi yoktur; ayrı bir chiller tesisinden gelen soğutulmuş suyla havayı soğutan hava işleme ünitesi
In-Row CoolingSoğutma ünitesinin kabin sıraları arasına yerleştirilmesi; soğuk havanın kısa mesafede, yüksek yoğunluklu kabinlere ulaşmasını sağlar
Rear-Door Heat ExchangerKabin arka kapısına entegre edilen ısı eşanjörü; sıcak havayı kabinden çıkmadan önce soğutur, çok yüksek yoğunluklu kabinlerde tercih edilir

7.2 Sıvı Soğutma ve Yüksek Yoğunluklu (AI/HPC) Yükler

Yapay zeka/yüksek performanslı hesaplama (HPC) iş yükleri çalıştıran modern GPU sunucu kabinleri, geleneksel CPU sunucu kabinlerine kıyasla çok daha yüksek güç yoğunluğu üretir. Bu yoğunluk seviyeleri, geleneksel hava soğutmalı sistemlerin fiziksel sınırlarını zorlamaya başlamıştır; bu nedenle sektörde sıvı soğutma çözümleri hızla yaygınlaşmaktadır:

  • Direct-to-Chip (Doğrudan Çipe) Soğutma: Soğutucu sıvının, bir CDU (Coolant Distribution Unit — Soğutucu Dağıtım Ünitesi) aracılığıyla doğrudan işlemci/GPU üzerindeki bir soğutma plakasına yönlendirilmesi.
  • Immersion Cooling (Daldırma Soğutma): Sunucu donanımının elektriksel olarak iletken olmayan özel bir sıvıya tamamen daldırılması.

Güncel bir örnek, bu değişimin boyutunu somutlaştırır: NVIDIA'nın GB200 NVL72 rack-ölçekli sistemi, tek bir kabinde yaklaşık 120 kW (gerçek işletme koşullarında 130 kW'a kadar) güç tüketebilir. Karşılaştırma için, geleneksel bir genel amaçlı CPU rack'i tipik olarak 10-20 kW aralığında, yüksek yoğunluklu hava soğutmalı bir rack ise ~40 kW civarında kalır. Bu düzeydeki bir yoğunlukta hava soğutması artık teknik olarak yeterli olmadığından, üretici doğrudan sıvı soğutmayı zorunlu kılmaktadır.

Sıvı soğutma sistemlerinde, soğutma suyu tedarik sıcaklığının yükseltilmesi ("sıcak su soğutma" yaklaşımı) sistemin daha fazla saat boyunca mekanik soğutmaya (chiller) ihtiyaç duymadan, doğrudan dış ortam/kule soğutmasıyla çalışabilmesini sağlayarak enerji verimliliğini artırabilir; kesin tedarik sıcaklığı, kullanılan CDU ve sunucu donanımının üretici toleransına göre belirlenir.

Yüksek yoğunluklu AI/HPC rack'leri planlanan projelerde, soğutma mimarisi tasarım aşamasının en başında netleştirilmelidir; sonradan hava soğutmalı bir sisteme sıvı soğutma entegre etmek, baştan planlanan bir tasarıma kıyasla çok daha maliyetli ve karmaşıktır.

Usta Der Ki
"Sıcak/soğuk koridor ayrımı yapıldıktan sonra soğutma konusu tamamen çözülmüş demektir, ek bir planlamaya gerek yoktur."
Şantiye Gerçeği
Sıcak/soğuk koridor ayrımı, genel amaçlı ve orta yoğunluklu kabinler için etkili bir temel stratejidir; ancak yapay zeka/HPC iş yükü çalıştıran yüksek yoğunluklu GPU kabinleri (güncel örneklerde 120 kW/rack mertebesine ulaşabilen), bu geleneksel hava soğutma yaklaşımının kapasitesini fazlasıyla aşar. Bu tür yüksek yoğunluklu alanlar için in-row cooling, rear-door heat exchanger veya sıvı soğutma (direct-to-chip/immersion) gibi tamamlayıcı çözümler proje başında ayrıca planlanmalıdır.

PUE (Power Usage Effectiveness), tesisin toplam enerji tüketiminin ne kadarının doğrudan IT ekipmanına ulaştığını gösteren bir verimlilik göstergesidir; 1,0'a yakın değerler, enerjinin büyük kısmının soğutma gibi yan sistemlere değil doğrudan sunuculara gittiğini gösterir.

Usta Der Ki
"PUE değeri düşükse veri merkezi her açıdan iyi durumdadır, başka bir şeye bakmaya gerek yok."
Şantiye Gerçeği
PUE, yalnızca toplam tesis enerjisinin ne kadarının IT ekipmanına ulaştığını gösteren bir enerji verimliliği göstergesidir. TS EN 50600, PUE'ye ek olarak kullanılabilirlik sınıfı ve koruma sınıfı gibi tamamen ayrı kriterler de tanımlar; düşük PUE, yüksek yedeklilik veya güvenlik seviyesi anlamına gelmez. Bir tesis enerji açısından verimli ama yedeklilik açısından zayıf olabilir.

8. Yangın Güvenliği ve Erken Algılama

Kritik Ekipman Koruması

Veri merkezlerinde standart sulu sprinkler sistemleri tercih edilmez; bunun yerine insan ve ekipmana zarar vermeyen temiz gazlı söndürme sistemleri kullanılır:

Söndürme GazıÇalışma Prensibi
FM-200Yanma reaksiyonunu kimyasal olarak keserek söndürür
Novec 1230Düşük çevresel etkili, ısı emerek söndürme sağlayan sıvı ajan
Argonite (IG-55)İnert gaz karışımıyla ortamdaki oksijeni yanmayı desteklemeyecek seviyeye indirir

Bu sistemlere ek olarak VESDA (Very Early Smoke Detection Apparatus) gibi çok erken duman algılama sistemleri, ortamdaki havayı sürekli örnekleyerek yangının henüz alev aşamasına gelmeden, duman parçacığı seviyesinde tespit edilmesini sağlar.

Usta Der Ki
"Yangın söndürme sistemi olarak sulu sprinkler her bina için yeterlidir."
Şantiye Gerçeği
Sulu sprinkler sistemleri, aktif elektronik ekipmanla dolu bir veri salonunda hem ekipmana hem de operasyona ciddi zarar verir. Veri merkezlerinde FM-200, Novec 1230 veya Argonite gibi temiz gazlı söndürme sistemleri ve VESDA gibi çok erken duman algılama sistemleri tercih edilir; bu sistemler yangını insana/ekipmana zarar vermeden, oksijeni kritik seviyenin altına indirerek söndürür.

9. Ağ ve Kablolama Altyapısı

Bağlantı Omurgası

Kablolama altyapısı, veri merkezi inşaatının görünürde en az dikkat çeken ama işletme performansı açısından en kritik kalemlerinden biridir. Yapılandırılmış kablolama (structured cabling) standardı; bakır omurga için Cat6A/Cat8, uzun mesafe/yüksek bant genişliği için OS2 tek modlu fiber ve yüksek yoğunluklu bağlantılar için MPO/MTP konnektörlerden oluşur.

  • Kablo yönetimi: Tavan üstü kablo tavaları (overhead cable tray), dikey kablo yönlendiriciler (vertical manager) ve fiber güzergah kanalları (raceway), kabloların düzenli, erişilebilir ve hava akışını engellemeyecek şekilde yönetilmesini sağlar.
  • Meet-Me Room (MMR): Farklı telekom operatörlerinin fiber hatlarının tesise giriş yaptığı ve çapraz bağlantı (cross-connect) yapıldığı, bina girişine yakın özel bir odadır.
  • Yedeklilik (path diversity): A ve B olmak üzere iki ayrı fiziksel güzergahtan, mümkünse farklı operatörlerden gelen hatların binaya farklı noktalardan girmesi; tek bir kazı/hasar olayının (örneğin yol çalışması sırasında kablonun kesilmesi) tüm bağlantıyı kesmesini önler.
Usta Der Ki
"Yedekli fiber hat demek, aynı güzergahtan iki ayrı kablo çekmek demektir."
Şantiye Gerçeği
Gerçek yedeklilik, farklı fiziksel güzergahlardan (path diversity) ve mümkünse farklı operatörlerden gelen bağlantıları gerektirir. Aynı kanalda, aynı güzergahta döşenmiş iki kablo, o güzergahta meydana gelecek tek bir hasarda (örneğin yol kazısı) birlikte kesilir; bu, "yedekli" görünen ama gerçekte tek nokta arızasına (single point of failure) açık bir tasarımdır.

10. Fiziksel Güvenlik

Erişim Kontrolü ve Çevre Güvenliği

Fiziksel güvenlik, çok katmanlı bir yaklaşım gerektirir: çevre güvenliği, kart/biyometrik erişim kontrolü, mantrap (çift kapılı, tek kişilik geçiş odası) ve 7/24 kamera izleme. Yüksek güvenlik sınıfı hedeflenen tesislerde bu katmanlara ek olarak perde duvar (ballistic wall) ve araç saldırısına karşı anti-ram bariyerler gibi çevre koruma önlemleri de değerlendirilir; bu önlemlerin kapsamı, tesisin barındırdığı verinin kritikliğine ve tehdit değerlendirmesine göre proje bazında belirlenir.

Usta Der Ki
"Veri merkezi binasının dış cephesi estetik bir tercih meselesidir, teknik önemi yoktur."
Şantiye Gerçeği
Veri merkezi dış kabuğu yalnızca estetik değil; ısı yalıtımı (soğutma yükünü azaltma), yangına tepki sınıfı ve fiziksel güvenlik (görünürlük/erişim kontrolü) açısından işlevsel bir tasarım gerektirir. Bu nedenle çoğu veri merkezi kasıtlı olarak sade, az pencereli ve belirgin bir kurumsal logo dışında dikkat çekmeyen bir dış görünümle tasarlanır.

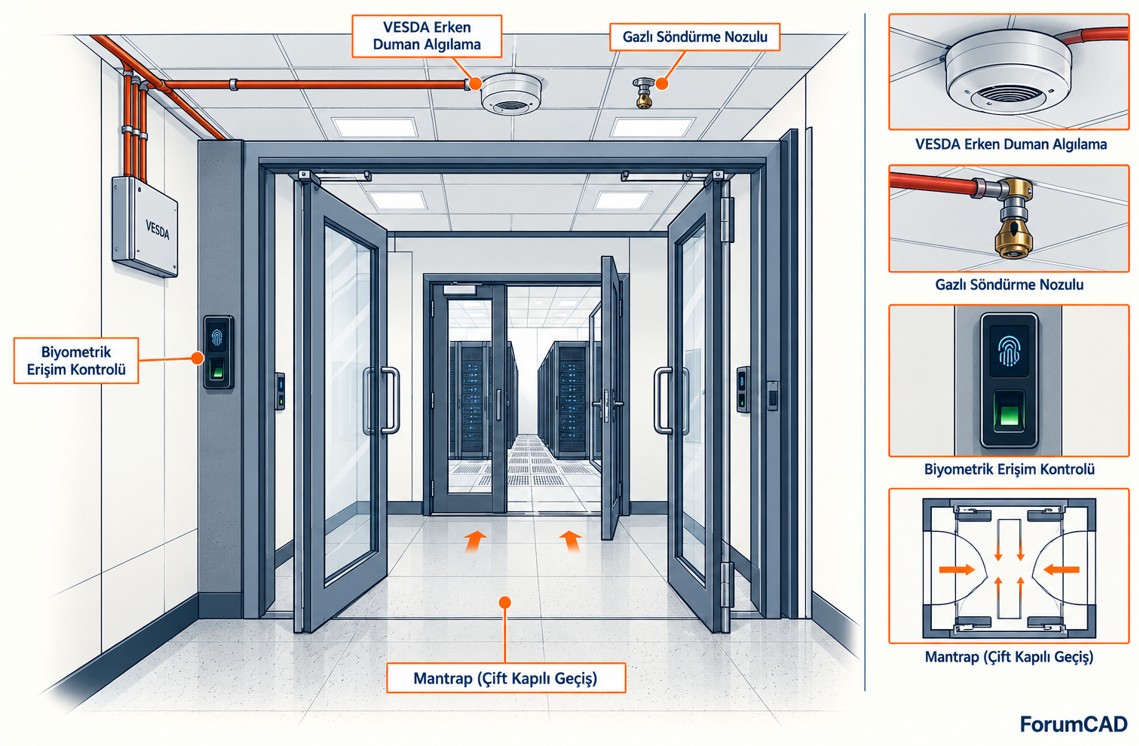

Veri merkezi fiziksel güvenlik mantrap biyometrik erişim VESDA yangın algılama gazlı söndürme sistemi şeması
Fiziksel güvenlik ve yangın güvenliği entegrasyonu — mantrap erişim kontrolü, VESDA erken algılama ve gazlı söndürme sistemi

11. Test ve Devreye Alma (Commissioning)

İnşaat ile İşletme Arasındaki Kritik Aşama

Commissioning, inşaatı biten bir veri merkezinin, tasarlandığı performansı gerçekten sağladığını kanıtlayan sistematik test sürecidir. Sektörde yaygın kullanılan bir yaklaşım, testleri kademeli bir olgunluk seviyesinde ele alır: fabrika/ekipman bazlı testlerden başlayıp, tüm sistemlerin gerçek/simüle yük altında birlikte test edildiği bütünleşik seviyeye kadar ilerler.

  • Bütünleşik Sistem Testi (Integrated Systems Testing - IST): Elektrik, soğutma, yangın ve izleme sistemlerinin ayrı ayrı değil, gerçek bir arıza senaryosunda birlikte nasıl davrandığının test edilmesi.
  • Failover (Devir) Testleri: Ana şebeke kesilip jeneratörün devreye girmesi, bir soğutma ünitesinin devre dışı bırakılıp yedeğinin devreye girmesi gibi planlı arıza senaryolarının tatbik edilmesi.
  • Load Bank Testing (Yük Bankası Testi): Henüz gerçek IT ekipmanı yerleşmemiş bir tesiste, elektrik ve soğutma sistemlerinin tam kapasite altında nasıl davrandığını ölçmek için yapay/sahte elektrik yükleri kullanılarak yapılan test.
Usta Der Ki
"İnşaat ve ekipman montajı bittiyse, sistem çalışıyor demektir; ayrıca bir test sürecine gerek yoktur."
Şantiye Gerçeği
Her bir sistemin (elektrik, soğutma, yangın) ayrı ayrı doğru çalışması, bu sistemlerin gerçek bir arıza anında birlikte doğru davranacağı anlamına gelmez. Bütünleşik sistem testi (IST) ve failover testleri, örneğin jeneratör devreye girerken soğutmanın da kesintisiz devam edip etmediğini gerçek koşullarda doğrular; bu testler atlanıp doğrudan işletmeye geçilen bir tesiste, ilk gerçek arıza anı aynı zamanda ilk test anı olur.

12. Sürdürülebilirlik: Su ve Enerji Verimliliği

Çevresel Sorumluluk

PUE'ye ek olarak, özellikle su kısıtı yaşanan bölgelerde WUE (Water Usage Effectiveness — Su Kullanım Verimliliği) göstergesi giderek daha fazla önem kazanmaktadır. Bazı soğutma yöntemleri (örneğin evaporatif/adyabatik soğutma) enerji verimliliğini artırırken su tüketimini yükseltebilir; Türkiye'nin bazı bölgelerinde yaşanan su stresi göz önüne alındığında, soğutma yöntemi seçiminde PUE ile WUE arasında bilinçli bir denge kurulması gerekir.

  • Free Cooling (Serbest Soğutma): Dış hava sıcaklığının yeterince düşük olduğu dönemlerde, mekanik soğutma yerine doğrudan veya dolaylı dış hava kullanılarak enerji tasarrufu sağlanması (economizer sistemleri).
  • Kuru soğutucu (dry cooler) + adyabatik kombinasyonu: Su tüketimi olmayan kuru soğutucular yıl boyunca birincil soğutma görevini üstlenirken, yalnızca en sıcak dönemlerde devreye giren adyabatik ön soğutma desteği eklenir; bu kombinasyon, tam zamanlı adyabatik/evaporatif soğutmaya kıyasla toplam su tüketimini (WUE) azaltırken enerji verimliliğinden büyük ölçüde ödün vermez.
  • Yeşil bina sertifikaları: LEED veya BREEAM gibi uluslararası sürdürülebilirlik sertifikaları, bazı kurumsal müşteriler ve uluslararası yatırımcılar için tercih kriteri olabilir.
Usta Der Ki
"Soğutma sisteminde enerji verimliliği (PUE) tek önemli çevresel göstergedir, su tüketimi ayrı bir konu değildir."
Şantiye Gerçeği
Bazı enerji açısından verimli soğutma yöntemleri (evaporatif/adyabatik soğutma gibi) su tüketimini artırabilir. Türkiye'nin su stresi yaşayan bölgelerinde, yalnızca PUE'yi optimize edip WUE'yi göz ardı eden bir soğutma tasarımı, bölgesel su kaynakları açısından sürdürülebilir olmayabilir; iki gösterge birlikte değerlendirilmelidir.

13. İşletme ve Bakım (O&M)

İnşaat Sonrası Yaşam Döngüsü

Bir veri merkezi projesi, inşaat tamamlandığında bitmez; kesintisiz işletme için kalıcı bir operasyon yapısı gerektirir:

  • DCIM (Data Center Infrastructure Management): Güç, soğutma, kapasite ve varlık yönetimini tek bir yazılım platformunda izleyen sistem.
  • BMS (Building Management System) entegrasyonu: Bina otomasyonu (HVAC, aydınlatma, erişim) ile IT altyapı izlemesinin birlikte yönetilmesi.
  • NOC (Network Operations Center): Tesisin ve bağlı sistemlerin 7/24 izlendiği operasyon merkezi.
  • Kritik yedek parça stratejisi: Sık arızalanan veya tedarik süresi uzun kritik bileşenlerin (güç kartı, fan modülü vb.) sahada stoklu bulundurulması.

Bu operasyonel yapı, inşaat/tasarım aşamasında planlanmalıdır; örneğin NOC odası, BMS entegrasyon noktaları ve DCIM sensör altyapısı için gerekli kablolama, sonradan eklenmesi zor kaba inşaat kararlarıdır.

14. TSE Belgelendirmesi, Teşvikler, Maliyet Çerçevesi ve Sık Sorunlar

Devreye Alma ve İşletme

TSE, TS EN 50600-1 ve TS EN 50600-2-x standart serisine göre iki aşamalı bir belgelendirme süreci yürütür: tasarım aşamasında değerlendirilen "Veri Merkezi Tasarım Belgesi" ve inşaat tamamlandıktan sonra tasarıma uygunluğun sahada fiziksel olarak denetlendiği "Veri Merkezi Tesis Belgesi." Bu süreç; bina inşaatı, güç kaynakları/dağıtımı, çevresel kontrol, iklimlendirme, haberleşme kablolama altyapısı ve güvenlik sistemlerinin tasarım dokümanları ve kalite planlarıyla (ITP) birlikte değerlendirilmesini kapsar.

14.1 Maliyet Yaklaşımı: CAPEX, OPEX ve TCO

Veri merkezi yatırım kararında kesin bir TL/dolar rakamı vermek, teknoloji fiyatlarının ve döviz kurlarının hızlı değişimi nedeniyle yanıltıcı olur; bunun yerine doğru çerçeve, maliyeti iki ayrı kategoride değerlendirmektir:

KategoriKapsam
CAPEX (Yatırım Maliyeti)Arsa, inşaat, elektrik/mekanik altyapı, IT donanımı — bir kerelik yatırım
OPEX (İşletme Maliyeti)Enerji, personel, bakım, yedek parça, sigorta — sürekli tekrarlanan gider

Sektörde sıklıkla belirtilen genel eğilim, veri merkezi CAPEX'inin büyük kısmının elektrik ve mekanik (soğutma) altyapısından oluştuğu, yapısal inşaat maliyetinin ise yüksek döşeme yükü/yedeklilik gereksinimi nedeniyle benzer büyüklükteki standart bir sanayi binasına kıyasla daha yüksek olduğu yönündedir; ancak kesin oranlar projeye, ölçeğe ve seçilen kullanılabilirlik sınıfına göre büyük ölçüde değişir, bu nedenle tek bir sabit yüzde olarak genelleştirilmemelidir.

TCO (Total Cost of Ownership — Toplam Sahip Olma Maliyeti) analizi, CAPEX ve OPEX'i tesisin beklenen ömrü boyunca birlikte değerlendirir. Örneğin (yalnızca kavramsal bir örnek olarak) daha yüksek PUE değerine sahip verimsiz bir soğutma tasarımı, düşük ilk yatırım maliyetiyle çekici görünse dahi, tesisin ömrü boyunca biriken ek enerji gideri üzerinden başlangıç yatırım farkını kat kat aşabilir; bu nedenle yalnızca düşük CAPEX'e odaklanan bir tasarım kararı, uzun vadede daha maliyetli çıkabilir. Modüler/prefabrik veri merkezi yaklaşımı (konteyner bazlı, önceden üretilmiş modüllerle hızlı kurulum), talebe göre kademeli büyümeyi mümkün kılarak baştan tam kapasiteli inşaat yapma zorunluluğunu azaltabilir.

14.2 Risk Analizi ve İş Sürekliliği

Kritik/kurumsal projelerde İş Etki Analizi (Business Impact Analysis - BIA) yapılması, olası bir kesintinin işletmeye etkisini önceden ölçmek açısından değerlidir. Birden fazla lokasyonla çalışan kurumlar için felaket kurtarma (Disaster Recovery) sahalarının birbirine olan mesafesi, ortak bir doğal afetten (deprem, sel) aynı anda etkilenmeyecek kadar uzak, ancak veri senkronizasyon gecikmesini makul tutacak kadar yakın olacak şekilde dengelenir; kesin mesafe, felaket senaryosuna ve veri senkronizasyon gereksinimine göre proje bazında belirlenir, tek bir evrensel mesafe kuralı yoktur.

SorunTipik NedenÖnleyici Tedbir
Yetersiz döşeme yük kapasitesiGenel/varsayımsal yük ile tasarımGerçek rack/kabin yerleşim planına göre yapısal hesap
Soğutma verimsizliğiSıcak/soğuk koridor ayrımının doğru kurgulanmamasıYükseltilmiş taban ve hava akış tasarımının erken aşamada netleştirilmesi
Devlet teşvikinde retTS EN 50600 asgari sınıf şartının karşılanmamasıProje başlangıcında hedef AC/PC sınıfının netleştirilmesi
Topraklama kaynaklı ekipman arızasıEşpotansiyel bonding ağının eksik kurulmasıElektrik projesinde bonding planının ayrı bir kalem olarak işlenmesi
Devreye alma sonrası beklenmedik kesintiCommissioning/IST sürecinin atlanmasıFailover ve yük bankası testlerinin işletme öncesi tamamlanması

Sonuç

Veri merkezi inşaatı; yapısal, elektrik, mekanik ve bilgi teknolojileri disiplinlerinin iç içe geçtiği, Türkiye'de artık resmi standart altyapısına (TS EN 50600, TSE belgelendirmesi) ve devlet teşvik mekanizmasına sahip stratejik bir yapı kategorisidir. Doğru yer seçimi, doğru sınıflandırma sistemiyle çalışma, gerçek ekipman yüküne göre yapısal tasarım ve IT altyapısıyla eşzamanlı koordinasyon, bu tür projelerin başarısını belirleyen temel unsurlardır.

Veri Merkezi Projeniz mi Var?

Yer seçimi değerlendirmesi, TS EN 50600 uyum danışmanlığı ve teknik şartname uyarlaması için bize ulaşın.

WhatsApp ile İletişime Geç

Projeniz İçin Maliyet Analizi Yapılsın mı?

15 yıllık deneyimle inşaat, tadilat ve iç mimarlık projeleriniz için gerçekçi maliyet analizi. İlk görüşme ücretsiz.
