İş programı örneği · Ücretsiz

Restoran Kurulumu İş Programı

250 m² dükkânda 100 kişilik restoran (salon, bar, mutfak, WC): sözleşmeden açılışa 44 aktivite, kritik yol, Türkiye takvimi ve maliyet yüklü. Primavera P6, MS Project, Excel ve PDF.

Yapı250 m² dükkân dönüşümü (salon, bar, mutfak, WC)
İnşaat alanı250 m²
Aktivite / ilişki44 / 73
Kritik yoldaki aktivite23
Program başlangıcı01.03.2027 (sözleşme)
Dükkân teslimi26.03.2027
Montaj bitişi ve temizlik08.06.2027
Açılış24.06.2027
Toplam süre116 gün (~3,8 ay)
Toplam maliyet (KDV hariç)9.427.189 TL
Maliyet kaynağıRestoran Kurulumu maliyet şablonu →
Ücretsiz indir · 5 dosya

Dosyalar hemen iner, bir kopyası e-postanıza gelir.

Kişisel verileriniz KVKK Aydınlatma Metni kapsamında işlenir.

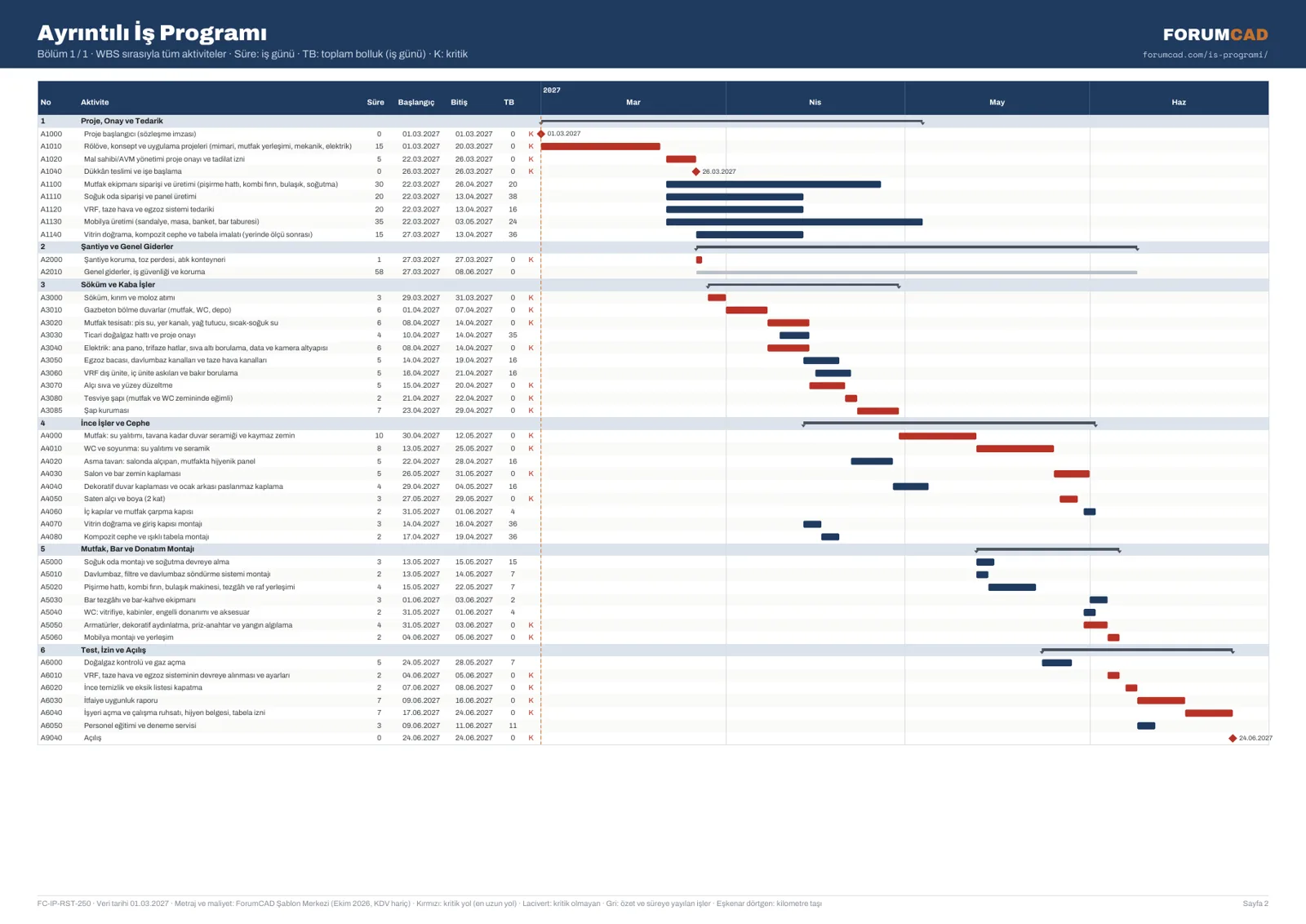

Önizleme

Programın kurgusu

Restoran işlerinde kritik yol inşaattan çok tedarik ve izinlerden geçer. Program, proje onayıyla birlikte verilen siparişlerle başlar: mutfak ekipmanı (30 iş günü), soğuk oda, VRF ve egzoz sistemi, mobilya (35 iş günü). Dükkân tesliminden sonra söküm, bölme duvarlar, mutfak tesisatı, yağ tutucu, egzoz bacası ve VRF borulaması gelir. Şap kuruduktan sonra mutfakta tavana kadar seramik, salonda zemin kaplaması ve asma tavan yapılır. Ekipman montajı, gaz açma, sistemlerin devreye alınması, itfaiye raporu ve işyeri açma ruhsatı açılıştan önceki son adımlardır.

Dosyalarda neler var

  • WBS ve mantık ilişkileri
  • Maliyet yükleme ve S eğrisi
  • İki takvim: TR 6 gün, 7 gün kür
  • Aylık iş programı (yapım işleri formatı)
  • Aktivite kodları: kat, disiplin, sorumlu taşeron
  • Verim normları
  • Ekip kaynakları ve kaynak histogramı
  • DCMA kalite raporu
Danışmanlık Al
