İş programı örneği · Ücretsiz

Müstakil Villa İnşaatı İş Programı

Zemin + 1 kat, 200 m² müstakil villa: sözleşmeden iskâna 79 aktivite, kritik yol, Türkiye takvimi ve maliyet yüklü. Primavera P6, MS Project, Excel ve PDF.

YapıZemin + 1 kat, müstakil
İnşaat alanı200 m²
Aktivite / ilişki79 / 121
Kritik yoldaki aktivite46
Program başlangıcı01.03.2027 (sözleşme)
Yer teslimi19.04.2027
Çatı kapanışı21.06.2027
İskân ve teslim18.09.2027
Toplam süre202 gün (~6,6 ay)
Toplam maliyet (KDV hariç)5.812.069 TL
Maliyet kaynağıVilla İnşaatı maliyet şablonu →
Ücretsiz indir · 5 dosya

Dosyalar hemen iner, bir kopyası e-postanıza gelir.

Kişisel verileriniz KVKK Aydınlatma Metni kapsamında işlenir.

Önizleme

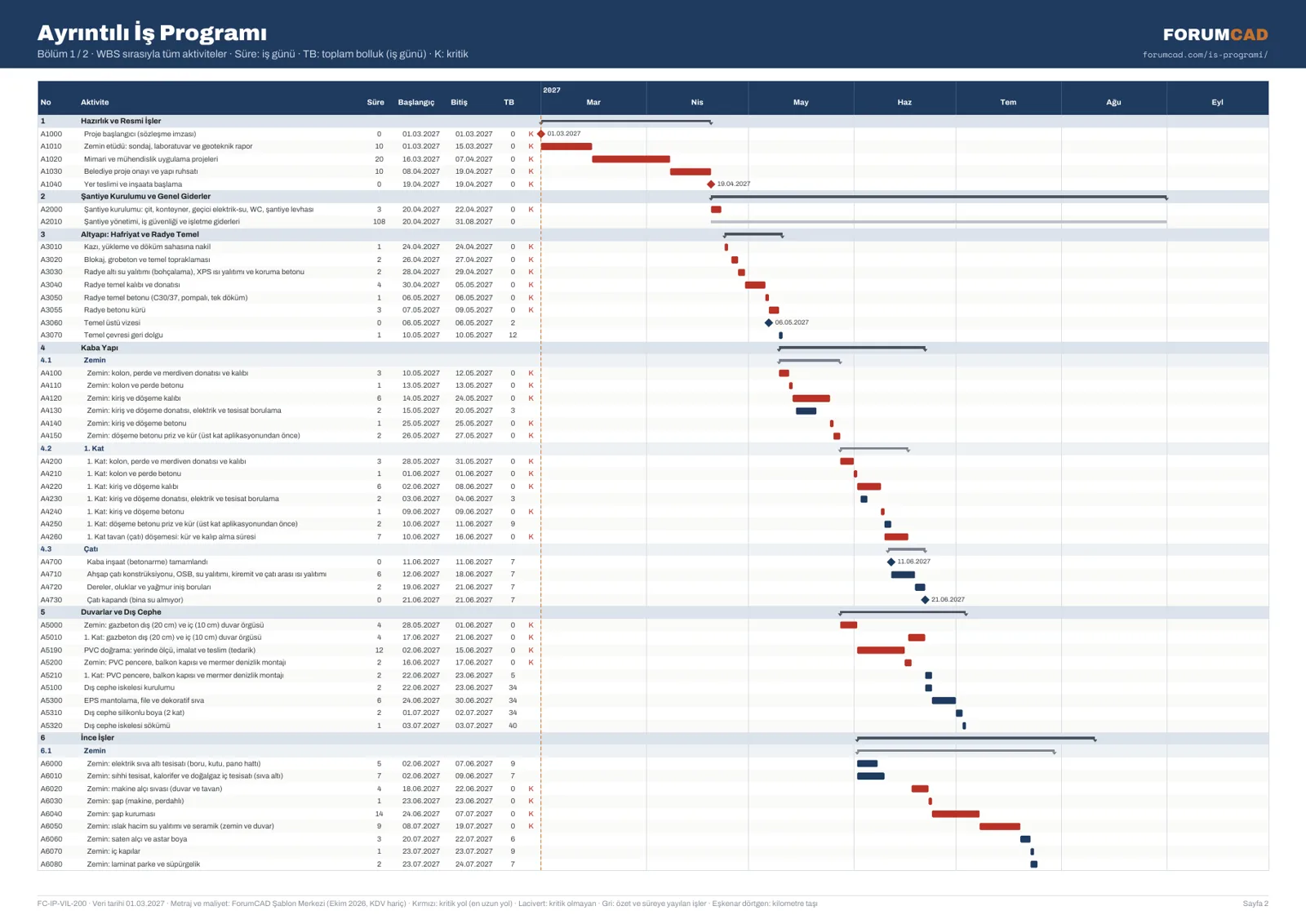

Programın kurgusu

Program zemin ve 1. kat için ayrı ayrı kurgulanmıştır. Kule vinç yoktur; kalıp ve donatı kamyon vinciyle indirilir, beton pompayla dökülür. Her iş kolunda tek ekip çalışır ve bir katı bitirince üst kata geçer. PVC doğrama, mutfak ve iç kapılar için yerinde ölçü ve imalat süreleri ayrı aktivite olarak yer alır; mutfağın ölçüden montaja kadar 20 iş günü sürmesi gibi tedarik süreleri gerçek programlarda en sık gözden kaçan kalemlerdir. Kritik yol temelden çatı döşemesine, oradan 1. katın ince işleri, kombi ve doğalgaz açma üzerinden iskâna uzanır.

Dosyalarda neler var

  • WBS ve mantık ilişkileri
  • Maliyet yükleme ve S eğrisi
  • İki takvim: TR 6 gün, 7 gün kür
  • Aylık iş programı (yapım işleri formatı)
  • Aktivite kodları: kat, disiplin, sorumlu taşeron
  • Verim normları
  • Ekip kaynakları ve kaynak histogramı
  • DCMA kalite raporu
